某系统集成企业为做好项目风险管理,给风险定义了3个参数:(1)风险严重性:指风险

题库2022-08-02  29

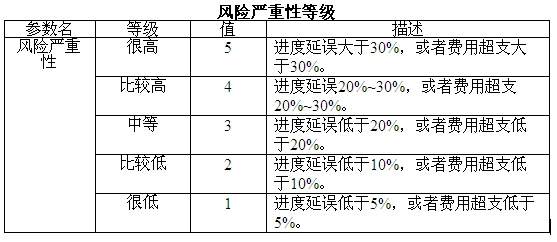

问题 某系统集成企业为做好项目风险管理,给风险定义了3个参数:(1)风险严重性:指风险对项目造成的危害程度;(2)风险可能性:指风险发生的几率;(3)风险系数:是风险严重性和风险可能性的乘积。其中,对项目进度延误、费用超支的风险严重性等级和风险可能性等级如下表所示:假定该企业将风险系数大于等于10的情况定义为红灯状态,需要优先处理,则下列(  )的情况属于红灯状态。A.进度延误15%,费用超支15%,发生几率为0.5B.进度延误15%,费用超支30%,发生几率为0.2C.进度延误15%,费用超支25%,发生几率为0.3D.进度延误25%,费用超支15%,发生几率为0.4

选项 A.进度延误15%,费用超支15%,发生几率为0.5
B.进度延误15%,费用超支30%,发生几率为0.2
C.进度延误15%,费用超支25%,发生几率为0.3
D.进度延误25%,费用超支15%,发生几率为0.4

答案 D

解析 选项A的情况:风险严重性等级值为3,风险可能性等级值为3,风险系数为9(即3×3)。
选项B的情况:风险严重性等级值为4,风险可能性等级值为2,风险系数为8(即4×2)。
选项C的情况:风险严重性等级值为4,风险可能性等级值为2,风险系数为8(即4×3)。
选项D的情况:风险严重性等级值为4,风险可能性等级值为3,风险系数为12(即4×3)。
转载请注明原文地址:https://tihaiku.com/congyezige/2297046.html

最新回复(0)
