某工程包括A、B、C、D、E、F、G七项工作,各工作的紧前工作、所需时间以及所需

免费题库2022-08-02  44

问题 某工程包括A、B、C、D、E、F、G七项工作,各工作的紧前工作、所需时间以及所需人数如下表所示(假设每个人均能承担各项工作)该工程的工期应为(  )天。按此工期,整个工程最少需要(  )人。 问题1选项A.13B.14C.15D.16问题2选项A.7B.8C.9D.10

选项

答案 CA

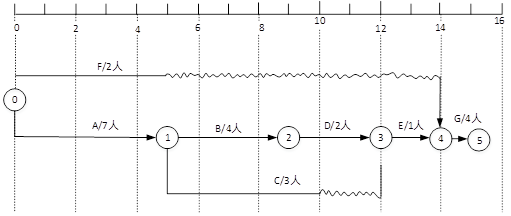

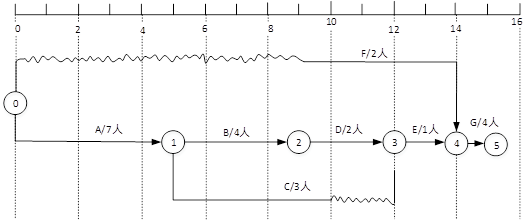

解析 根据题意可画出带时标的双代号网络图如下:可识别出关键路径为:A-B-D-E-G,工期为15天。调整非关键路径上的活动,使得各路径上并行活动人数最少的方案如F图。故该工程的工期应为15天。按此工期,整个工程最少需要7人。
