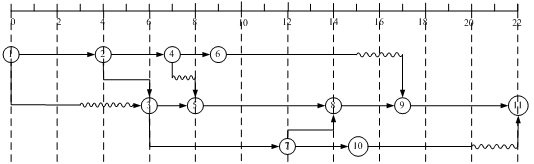

问题 某项目的时标网络图如下(时间单位:周),在项目实施过程中,因负责实施的工程师误操作发生了质量事故,需整顿返工,造成工作4-6拖后3周,受此影响,工程的总工期会拖延(  )周。A.0B.1C.2D.3

选项 A.0
B.1
C.2
D.3

答案 B

解析 本题计划的网络图中关键路径长度为22周,“工作4-6”不在关键路径上。
在项目实施过程中,“工作4-6”拖后3周后,此时它用掉“工作6-9”2周的自由时差,还引起整个项目工期1周的延期,此时关键路径长度变为23周。
