阅读以下关于成本管理的叙述,回答问题1至问题3,将解答填入答题纸的对应栏内。

练习题库2022-08-02  42

问题 阅读以下关于成本管理的叙述,回答问题1至问题3,将解答填入答题纸的对应栏内。【说明】一个预算100万的项目,为期12周,现在工作进行到第八周。已知成本预算(BCWS)是64万,实际成本(ACWP)支出是68万,挣值(BCWP)为54万。【问题1】(8分)请计算成本偏差(CV)、进度偏差(SV)、成本绩效指数CPI、进度绩效指数SPI。【问题2】(5分)根据给定数据,近似画出该项目的预算成本、实际成本和挣值图。【问题3】(12分)对以下六幅图表,分别分析其所代表的效率、进度和成本等情况,针对每幅图表所反映的问题,可采取哪些调整措施?

选项

答案

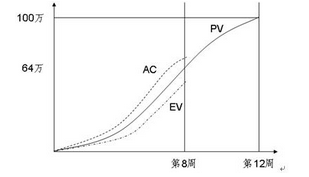

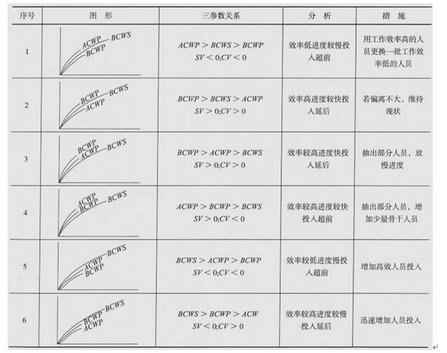

解析 【问题1】 (8分)CV=EV-AC=54-68=-14SV=EV-PV=54-64=-10CPI=EV/AC=54/68=0.794SPI=EV/PV=54/64=0.843【问题2】 (5分)【问题3】 (12分)(判卷标准:如下图形,不需要说出三参数关系,只答出其所代表的效率、进度和投入等情况,并针对每幅图表所反映的问题,说清调整措施即得分。)
转载请注明原文地址:https://tihaiku.com/congyezige/2296429.html

最新回复(0)
