某工程包括A、B、C、D、E、F、G七项工作,各工作的紧前工作、所需时间以及所需

资格题库2022-08-02  25

问题 某工程包括A、B、C、D、E、F、G七项工作,各工作的紧前工作、所需时间以及所需人数如下表所示(假设每个人均能承担各项工作)该工程的工期应为 ( ) 天。A. 13B. 14C. 15D. 16

选项 A. 13
B. 14
C. 15
D. 16

答案 C

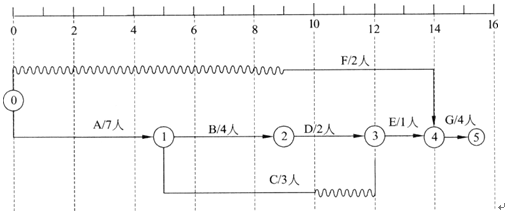

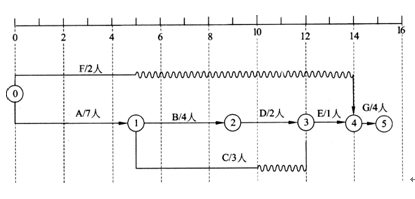

解析 根据题意可画出带时标的双代号网络图如下图所示:可识别出关键路径为:A—B—D—E—G工期为15天。调整非关键路径上的活动,使得 各路径上并行活动人数最少的方案如下图。故该工程的工期应为15天。按此工期,整个工程最少需要7人。
转载请注明原文地址:https://tihaiku.com/congyezige/2296253.html

最新回复(0)
