问题 某公司承接了一个银行业务系统的软件开发项目,质量要求非常高。项目经理小赵制订了项目的整体计划,将项目划分为需求、设计、编码和测试四个阶段,他将测试阶段预留了大量时间,以便开展充分的测试工作。需求分析完成后,项目组编写了《需求分析报告》,项目经理小赵召集部分骨干人员召开评审会。为了尽快进入下一阶段工作,评审会从早上9点一直开到晚上9点,终于把全部的文件都审完了。评审组找到了几处小问题,并当场进行了修改,项目经理宣布可以进入设计阶段了。编程结束后,进入了测试阶段。第一轮测试,发现了70个缺陷。项目组对发现的缺陷进行了修改,又重新提交了测试。第二轮又发现了100多个缺陷,就这样反复修改和测试,直到第六轮,发现了33个缺陷。各轮发现的缺陷数如下:这时,小赵终于松了一口气,由于第六轮只剩下33个缺陷,他觉得测试工作应该很快就会结束了。【问题1】(10分)请分析此项目的质量管理过程中存在哪些问题?【问题2】(9分)请在答题纸上标出纵坐标的刻度值,并画出测试缺陷的趋势图。根据趋势图分析“小赵觉得测试工作很快就会结束了”是否有道理,并分析原因。【问题3】(3分)请结合软件生命开发周期分析软件存在缺陷的可能原因。【问题4】(3分)请结合实际经验说明软件项目的质量管理工作应重点完成哪些工作?

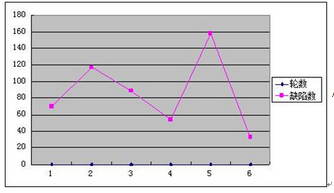

选项

答案

解析 【问题1】(1) 没有制订单独的质量管理计划,也没有安排质量管理人员;(2) 没有实施质量保证工作;(3) 在项目重大里程碑处没有对阶段成果进行评审,无法确保结果和预期目标一致;(4) 技术评审会没有关注于发现问题,没有达到预期效果;(5) 设计文件未经过正式评审,可能没有发现设计文件中的错误;(6) 评审会召开时间过长,也没有起到质量控制的作用;(7) 在进入项目下一重要阶段前没有进行评审;(8) 重要项目干系人或客户没有参加需求评审会,可能导致最终对需求的理解不能达成一致。【问题2】小赵分析的没有道理。因为趋势线上下波动很大,并没有呈整体下降且趋于稳定的趋势,所以不能得出下一轮测试缺陷数必然减少的结论。最后一轮测试缺陷次数虽然减少,但是,还没有经过回归测试,新的缺陷可能还会产生。系统也没有经过集成测试,也可能还有新的缺陷产生。【问题3】需求缺陷、设计缺陷、编码缺陷、测试不充分。【问题4】(1) 要制订出切实可行的质量管理计划;(2) 应安排独立于项目组的QA人员负责QA工作;(3) 对软件开发过程实施质量保证;(4) 加强技术评审工作,注重对需求、设计等文档的技术评审工作;(5) 注重测试工作,应安排相对独立的测试人员;(6) 对发现的缺陷进行统计分析,确保最终的软件产品质量符合要求。
转载请注明原文地址:https://tihaiku.com/congyezige/2295810.html

最新回复(0)
