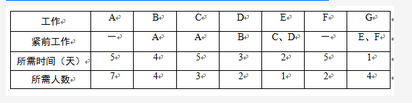

某工程包括A、B、C、D、E、F、G七项工作,各工作的紧前工作、所需时间以及所需

考试题库2022-08-02  49

问题 某工程包括A、B、C、D、E、F、G七项工作,各工作的紧前工作、所需时间以及所需人数如下表所示(假设每个人均能承担各项工作),按此工期,整个工程最少需要 ( ) 人。A. 7B. 8C. 9D. 10

选项 A. 7
B. 8
C. 9
D. 10

答案 A

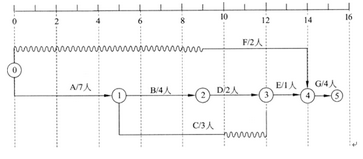

解析 根据题意可画出带时标的双代号网络图如下图所示:可识别出关键路径为:A—B—D—E—G工期为15天。调整非关键路径上的活动,使得 各路径上并行活动人数最少的方案如下图。故该工程的工期应为15天。按此工期,整个工程最少需要7人。
