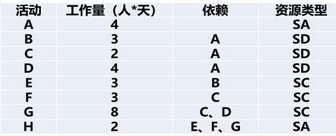

某软件项目包含8项活动,活动之间的依赖关系,以及各活动的工作量和所需的资源如下表

题库2022-08-02  59

问题 某软件项目包含8项活动,活动之间的依赖关系,以及各活动的工作量和所需的资源如下表所示。假设不同类型的工作人员之间不能互换,但是同一类型的人员都可以从事与其相关的所有工作。所有参与该项目的工作人员,从项目一开始就进入项目团队,并直到项目结束时才能离开,在项目过程中不能承担其他活动。(所有的工作都按照整天计算)假设该项目团队有SA人员1人,SD人员2人,SC人员3人,如果A结束后,先投入2个SD完成C,需要1天。C结束后,再投入2个SD完成D,需要2天。C结束后,投入3个SC完成F,需要1天。D结束后,投入SD完成B。C、D结束后,投入3个SC完成G,需要3天。G结束后,投入3个SC完成E,需要1天。E、F、G完成后,投入1个SA完成H,需要2天。请从下列选项中选出正确的答案。假设现在市场上一名SA每天的成本为500元,一名SD每天的成本为500元,一名SC每天的成本为600元,项目要压缩至10天完成。则应__(请作答此空)_类型的资源,项目成本_( )__。A. 增加SAB. 增加SDC. 减少SCD. 减少SD

选项 A. 增加SA
B. 增加SD
C. 减少SC
D. 减少SD

答案 A

解析 增加SA,增加1人。
