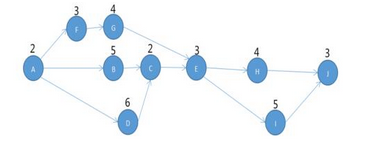

某信息系统项目包括如下十个活动,各活动的历时、活动逻辑关系如下表所示: G

练习题库2022-08-02  55

问题 某信息系统项目包括如下十个活动,各活动的历时、活动逻辑关系如下表所示:G的总时差为(请作答此空),自由时差为()A. 0B. 1C. 2D. 3

选项 A. 0
B. 1
C. 2
D. 3

答案 B

解析 关键路线:ADCEIJ,总工期:21天E在关键路线上,它的总时差、自由时差均是0天;G的总时差、自由时差均是1天。
