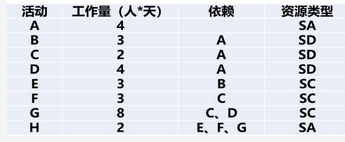

某软件项目包含8项活动,活动之间的依赖关系,以及各活动的工作量和所需的资源如下表

资格题库2022-08-02  51

问题 某软件项目包含8项活动,活动之间的依赖关系,以及各活动的工作量和所需的资源如下表所示。假设不同类型的工作人员之间不能互换,但是同一类型的人员都可以从事与其相关的所有工作。所有参与该项目的工作人员,从项目一开始就进入项目团队,并直到项目结束时才能离开,在项目过程中不能承担其他活动。(所有的工作都按照整天计算)假设该项目团队有SA人员1人,SD人员2人,SC人员3人,如果A结束后,先投入2个SD完成C,需要1天。C结束后,再投入2个SD完成D,需要2天。C结束后,投入3个SC完成F,需要1天。D结束后,投入SD完成B。C、D结束后,投入3个SC完成G,需要3天。G结束后,投入3个SC完成E,需要1天。E、F、G完成后,投入1个SA完成H,需要2天。请从下列选项中选出正确的答案。该项目的总工期是___天。A. 11B. 12C. 13D. 14

选项 A. 11
B. 12
C. 13
D. 14

答案 C

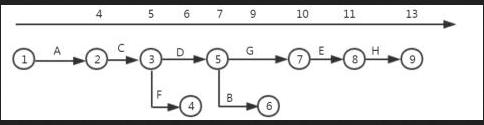

解析 注意:这道题不能单纯通过表格画关键路线,需要通过表格下方文字描述缕清每个工作的先后顺序,再配合时标网络图就能得出答案。
转载请注明原文地址:https://tihaiku.com/congyezige/2295723.html

最新回复(0)
