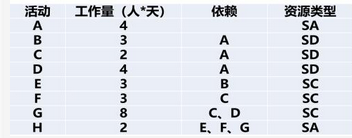

某软件项目包含8项活动,活动之间的依赖关系,以及各活动的工作量和所需的资源如下表

admin2022-08-02  19

问题 某软件项目包含8项活动,活动之间的依赖关系,以及各活动的工作量和所需的资源如下表所示。假设不同类型的工作人员之间不能互换,但是同一类型的人员都可以从事与其相关的所有工作。所有参与该项目的工作人员,从项目一开始就进入项目团队,并直到项目结束时才能离开,在项目过程中不能承担其他活动。(所有的工作都按照整天计算)假设该项目团队有SA人员1人,SD人员2人,SC人员3人,如果A结束后,先投入2个SD完成C,需要1天。C结束后,再投入2个SD完成D,需要2天。C结束后,投入3个SC完成F,需要1天。D结束后,投入SD完成B。C、D结束后,投入3个SC完成G,需要3天。G结束后,投入3个SC完成E,需要1天。E、F、G完成后,投入1个SA完成H,需要2天。请从下列选项中选出正确的答案。假设现在市场上一名SA每天的成本为500元,一名SD每天的成本为500元,一名SC每天的成本为600元,项目要压缩至10天完成。则应__( )_类型的资源,项目成本_(请作答此空)__。A. 增加4800元B. 减少4900元C. 减少4800D. 增加4900元

选项 A. 增加4800元
B. 减少4900元
C. 减少4800
D. 增加4900元

答案 B

解析 原来的项目成本为:(500+2*500+3*600)*13=42900元     增加1名SA后的成本为:(2*500+2*500+3*600)*10=38000元,成本减少了4900元。
