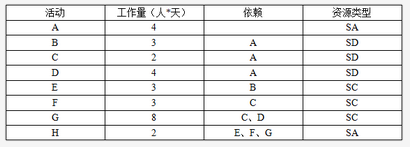

某软件项目包含8项活动,活动之间的依赖关系,以及各活动的工作量和所需的资源如下表

资格题库2022-08-02  17

问题 某软件项目包含8项活动,活动之间的依赖关系,以及各活动的工作量和所需的资源如下表所示。假设不同类型的工作人员之间不能互换,但是同一类型的人员都可以从事与其相关的所有工作。所有参与该项目的工作人员,从项目一开始就进入项目团队,并直到项目结束时才能离开,在项目过程中不能承担其他活动。(所有的工作都按照整天计算)SA:系统分析人员SD:系统设计人员SC:软件编码人员假设该项目团队有SA人员1人,SD人员2人,SC人员3人,请将下面(1)~(11)处的答案填写在答案纸的对应栏内。A结束后,先投入(1)个SD完成C,需要(2)天。C结束后,再投入(3)个SD完成D,需要(4)天。C结束后,投入(5)个SC完成(6),需要(7)天。D结束后,投入SD完成B。C、D结束后,投入(8)个SC完成G,需要(9)天。G结束后,投入(10)个SC完成E,需要1天。E、F、G完成后,投入1个SA完成H,需要2天。项目总工期为(11)天。(1)A、1B、2C、3D、4(2)A、1B、2C、3D、4(3)A、1B、2C、3D、4(4)A、1B、2C、3D、4(5)A、1B、2C、3D、4(6)A、GB、EC、FD、H(7)A、1B、2C、3D、4(8)A、1B、2C、3D、4(9)A、1B、2C、3D、4(10)A、1B、2C、3D、4(11)A、11B、12C、13D、14

选项

答案

解析 (1)2(2)1(3)2(4)2(5)3(6)F(7)1(8)3(9)3(10)3(11)13注意:这道题不能单纯通过表格画关键路线,需要通过表格下方文字描述缕清每个工作的先后顺序,再配合时标网络图就能得出答案。
