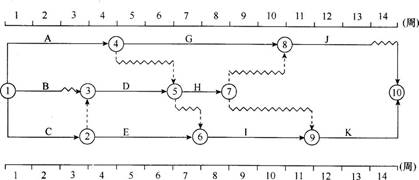

某工程双代号时标网络计划如下图所示,其中工作B的总时差和自由时差(  )周。

练习题库2022-08-02  22

问题 某工程双代号时标网络计划如下图所示,其中工作B的总时差和自由时差(  )周。A.均为1B.分别为2和1C.分别为4和1D.均为4

选项 A.均为1
B.分别为2和1
C.分别为4和1
D.均为4

答案 B

解析 本题考核的是双代号时标网络计划时间参数的计算。工作的总时差等于其紧后工作的总时差加本工作与该紧后工作之间的时间间隔所得之和的最小值。工作D的总时差=min{1+2,0+3,0+1}周=1周。工作B的总时差=(1+1)周=2周。工作的自由时差就是该工作箭线中波形线的水平投影长度。工作B自由时差=1周。
转载请注明原文地址:https://tihaiku.com/congyezige/1792310.html
本试题收录于: 机电工程题库钟辉芳分类

最新回复(0)
