某光缆线路工程进度计划见下表:单位:周 说明:①各项工作每周完成量

考试题库2022-08-02  50

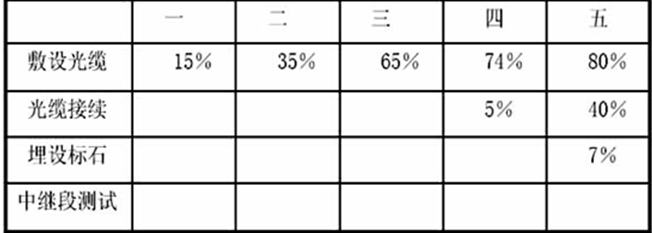

问题 某光缆线路工程进度计划见下表:单位:周说明:①各项工作每周完成量相等。②光缆接续在敷设光缆完成60%工作量时开始。③埋设标石在敷设光缆完成60%工作量时开始。④中继段测试必须在光缆接续全部完成后才能开始。⑤每周工作七天。第五周末时各项工作完成的进度累计情况如下:问题1.定性分析各工序前五周每周的实际进度与计划的关系。2.计算第五周末各项工序实际避度比计划进度超前或拖后多少天?(计算结果如遇小数,采用进一法)3.若从第六周开始仍按原计划周进度组织施工,总工期为多少天?比原计划延长多少天?4.光缆中继段测试应包括哪些内容?

选项

答案

解析 问题1.定性分析各工序前五周每周的实际进度与计划的关系。2.计算第五周末各项工序实际避度比计划进度超前或拖后多少天 (计算结果如遇小数,采用进一法)3.若从第六周开始仍按原计划周进度组织施工,总工期为多少天 比原计划延长多少天 4.光缆中继段测试应包括哪些内容
转载请注明原文地址:https://tihaiku.com/congyezige/1791336.html
本试题收录于: 机电工程题库钟辉芳分类

最新回复(0)
