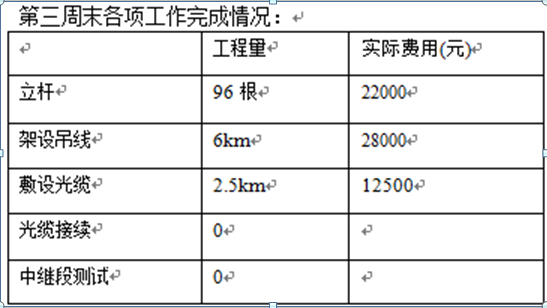

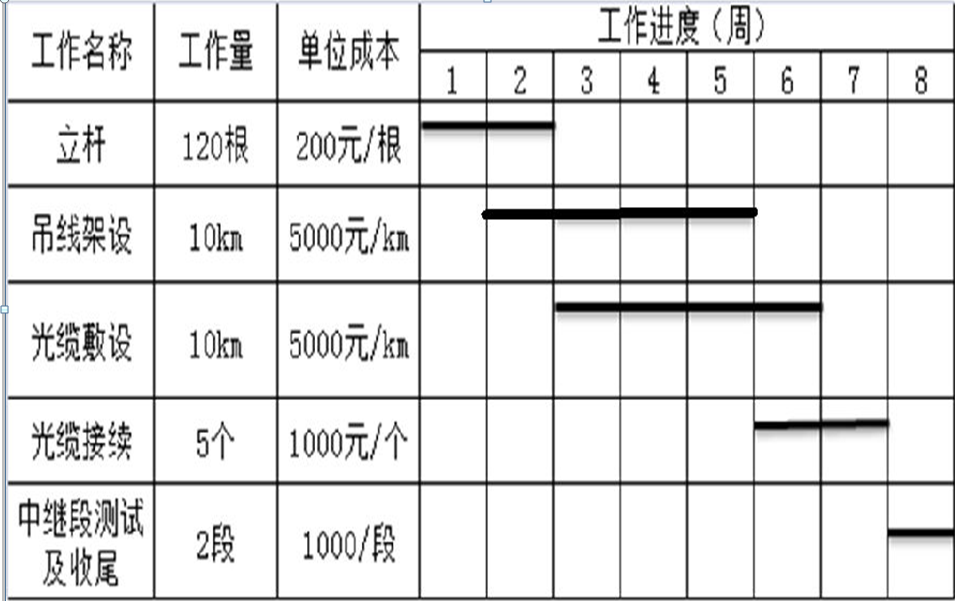

问题 某光缆线路工程进度计划见下表:(单位:周)计划安排:质量安全检查中的部分记录如下:A处,光缆在电杆两端的第一只挂钩距电杆300mm,挂钩间距800mmB处,进入ODF架时光缆的曲率半径是80mm,光缆的外径是10mmC处,一人在吊板上挂跨越公路的光缆,有人在公路上疏导车辆通行问题:1、选计算每周的计划成本qn。2、计算第三周未吊线架设及整个项目的BCWSBCWPACWP。3、计算计算第三周未吊线架设的SPICPI以及整个项目的SPICPI。4、计算第三周未吊线架设以及整个项目的CV、SV,并从效率,进度,投入分析方面第三周未吊线架设以及整个项目。(关于效率、进度、投入分析可参考项目管理P103表格)。5、施工中的质量问题。

选项

答案

解析 1、选计算每周的计划成本qn第一周:q1=120×200/2=12000元第二周:q2=120*200/2+10×5000/4=24500元第三周:q3=10×5000/4+10×5000/4=25000元第四周:q4=10×5000/4+10×5000/4=25000元第五周:q5=10×5000/4+10×5000/4=25000元第六周:q6=10×5000/4+5×1000/2=15000元第七周:q7=5×1000/2=2500元第八周:q8=2×1000=2000元【解析】1L420050通信与广电工程项目施工成本控制参照项目管理书中的挣值法2、第三周末吊线架设:BCWS=10*5000/4+10*5000/4=25000元BCWP=6*5000=30000元ACWP=28000元第三周末整个项目:BCWS=12000+24500+25000=61500元BCWP=96*200+6*5000+2.5*5000=61700元ACWP=28000+22000+12500=62500元【解析】1L420050通信与广电工程项目施工成本控制参照项目管理书中的挣值法3、第三周未吊线架设的SPI=BCWP/BCWS=30000/25000=1.200CPI=BCWP/ACWP=30000/28000=1.071整个项目的SPI=BCWP/BCWS=61700/61500=1.003CPIBCWP/ACWP=61700/62500=0.987【解析】1L420050通信与广电工程项目施工成本控制参照项目管理书中的挣值法4、第三周未吊线架设的SV=BCWP-BCWS=30000-25000=5000>0CV=BCWP-ACWP=30000-28000=2000>0BCWP>ACWP>BCWSSV>0CV>0效率较高,进度快、投入延后 整个项目的 SV=BCWP-BCWS=61700-61500=200元 CV=BCWP-ACWP=61700-62500=-800元 ACWP>BCWP>BCWS SV>0CV<0 效率较低,进度较快、投入超前【解析】1L420050通信与广电工程项目施工成本控制参照项目管理书中的挣值法5、事件1、光缆挂钩距离电杆两侧的,第一只挂钩距电杆300mm,挂钩间距800mm.答:第一只挂钩距电杆300mm错误,挂钩间距800mm.错误。应该是第一只挂钩应各距电杆250mm,偏差:正负20mm,挂钩间距500mm,偏差:正负30mm2、光纤盘纤半径为80mm,光纤外径为10mm。答:光纤盘纤半径为80mm错误,应该是弯曲半径应大于其外径20倍即大于200mm3、1个人在夹板上跨越公路,一人在疏通车辆通行。答:跨越公路架设光缆作业,不能使用夹板;应禁止车辆通行。【解析】1L412010机房设备及天馈线安装要求P111光纤布放1、槽道内的光纤应顺直、不扭绞,转弯处曲率半径不小于光缆直径的20倍【解析】1L412060通信线路施工技术P148五、架空光电缆敷设2、光缆挂钩的间距为500mm,允许偏差30mm,光电缆在电杆两侧的第一只挂钩应各距电杆250mm,允许偏差20mm【解析】1L420060通信与广电工程项目施工安全管理P2566、公路上施工时,应采取措施保证施工人员、材料及路上过往车辆的安全,防止发生交通事故,防止工程材料被车辆损坏
转载请注明原文地址:https://tihaiku.com/congyezige/1791276.html
本试题收录于: 机电工程题库钟辉芳分类

最新回复(0)
