某城市高架桥上部结构为钢筋混凝土预应力简支梁,下部结构采用独柱式T形桥墩,钻孔灌

最全题库2022-08-02  69

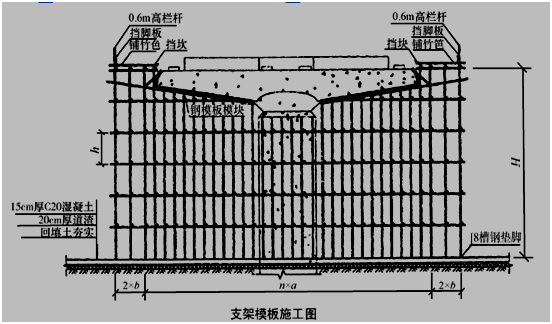

问题 某城市高架桥上部结构为钢筋混凝土预应力简支梁,下部结构采用独柱式T形桥墩,钻孔灌注桩基础。灌注砼桩时,为了防止桩顶砼不密实,根据实际情况,项目部技术人员分析的可能原因有:(1)超灌高度不够;(2)商品砼浮浆较多;(3)孔内水下砼面测量不准确。项目部针对分析的原因,采取了相应的技术措施。项目部编制了桥墩专项施工方案,方案中采用扣件式钢管支架及定型钢模板。为了加强整体性,项目部将支架与脚手架一体化搭设,现场采用的支架模板施工图如下图所示。项目部按施工图完成了桥墩钢筋安装和立模等各项准备工作后,开始浇筑混凝土。在施工中发生1名新工人从墩顶施工平台坠落致死事故,施工负责人立即通知上级主管部门。事故调查中发现:外业支架平台宽120cm;平台防护栏高60cm;人员通过攀爬支架上下。施工中发生如下事件:事件1:为实现全面成本管理,项目部将施工成本目标层层分解,定期对相关人员和部门进行考核。事件2.为了确保安全施工,项目部制订了安全生产管理制度,主要包括:安全生产资金保障制度,安全生产例会制度,安全事故报告制度等。【问题】1.针对灌注桩顶砼不密实原因,提出相应的技术措施。2.施工方案中支架结构杆件不全,指出缺失杆件名称。3.图示支架结构存在哪些安全隐患4.高处作业人员应配备哪些个人安全防护用品5.事件1中,项目部成本管理的做法体现了成本管理的哪条原则该原则的核心是什么6.补充事件2中安全生产管理制度的内容。

选项

答案

解析 1.桩顶砼浇筑完成后应高出设计标高0.5~1m;桩顶10m范围内砼适当调整配合比,增大碎石含量;灌注最后阶段,孔内砼面测定采用硬杆筒式取样法测定。2.纵向扫地杆、横向扫地杆、斜撑和剪刀撑。3.(1)平台防护栏高60cm错误, 外支架围护高度低于1.2m;(2)栏杆没有进行围护错误,应用密目式安全网围护;(3)承重支架与脚支架连在一起错误,脚手架与支架必须分隔设置;(4)人员攀爬脚手架上下错误,人员上下应走安全梯、斜道;(5)完成了桥墩钢筋安装和立模等各项准备工作后,开始浇筑混凝土错误,应监理验收合格后方可浇筑。4.安全帽、安全带、防滑鞋等个人安全防护用品。5.成本责任制。核心是划清责任,并与奖惩制度挂钩。6.还包括安全生产值班制度,安全生产检查制度,安全生产验收制度,整顿改进及奖罚制度。
