某沿海城市道路改建工程4标段,道路为东西走向,全长973.5m,车行道宽度15m

练习题库2022-08-02  23

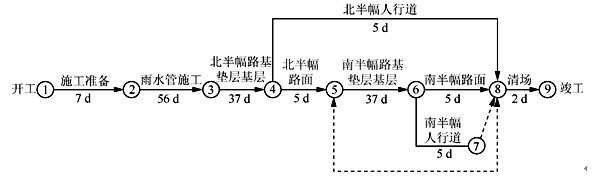

问题 某沿海城市道路改建工程4标段,道路为东西走向,全长973.5m,车行道宽度15m,两边人行道各3m.与道路中心线平行且向北,需新建DN800mm雨水管道973m。新建路面结构为150mm厚砾石砂垫层,350mm厚二灰混合料基层,80mm厚中粒式沥青混凝土,40mm厚SMA改性沥青混凝土面层。合同规定的开工日期为5月5日,竣工日期为当年9月30日。合同要求施工期间维持半幅交通,工程施工时正值高温台风季节。某公司中标该工程以后,编制了施工组织设计,按规定获得批准后,开始施工。施工组织设计中绘制了以下的总网络计划图:图中,雨水管施工时间已包含连接管和雨水口的施工时间;路基、垫层、基层施工时间中已包含旧路翻挖、砌筑路缘石的施工时间。施工组织设计中对二灰混合料基层雨季施工作了如下规定:混合料含水量根据气候适当调整,使运到施工现场的混合料含水量接近最佳含水量;关注天气预报,以预防为主。为保证SMA改性沥青面层施工质量,施工组织设计中规定摊铺温度不低于160℃,初压开始温度不低于150℃,碾压终了的表面温度不低于90℃;采用振动压路机,由低处向高处碾压,不得用轮胎压路机碾压。问题:1.指出本工程总网络图计划中的关键线路2.将本工程总网络计划改成横道图,横道图模板如下,请将模板复制到专用答题卡上作答。3.依据总网络计划图,指出可采用流水法施工压缩工期的分项工程。

选项

答案

解析 1.关键线路:关键线路两条:分别为:(1)→(2)→(3)→(4)→(5)→(6)→(8)→(9)和(1)→(2)→(3)→(4)→(5)→(6)→(7)→(8)→(9)2.3.可以采用流水施工的分项工程有:雨水管施工,北半幅路基垫层基层施工,南半幅路基垫层基层施工。
转载请注明原文地址:https://tihaiku.com/congyezige/1791047.html
本试题收录于: 机电工程题库钟辉芳分类

最新回复(0)
