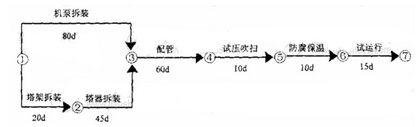

A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合

资格题库2022-08-02  47

问题 A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见下图)。附加说明:1.配管包括机泵本体配管25d,塔器本体配管20d,塔机间连接配管15d;2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15d的试运行时间。A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。经修改重编网络图,A公司最后中标。施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10天,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。问题:1.A公司技术部门第一次提交的网络计划工期为多少天以节点符号表示出关键线路。2.以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天以节点符号表示出关键线路。并以重编的网络计划为前提,附加说明如何再进一步缩短工期3.高压管件焊缝常用哪几种无损检测方法检测(以优先顺序排序)4.发现高压管件不合格,A公司应如何处理A公司索赔成立的条件是什么

选项

答案

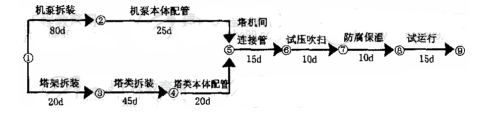

解析 1.工期175天,关键线路为①→③→④→⑤→⑥→⑦。2.重编的网络计划如下:缩短工期20天,关键线路为①→②→⑤→⑥→⑦→⑧→⑨。
转载请注明原文地址:https://tihaiku.com/congyezige/1789589.html
本试题收录于: 机电工程题库钟辉芳分类

最新回复(0)
