某安装公司承包了光源中心的空调系统的施工,光源中心空调系统的洁净度等级设计为N5
某安装公司承包了光源中心的空调系统的施工,光源中心空调系统的洁净度等级设计为N5
考试题库
2022-08-02
48
问题

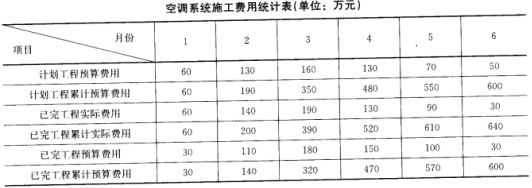

某安装公司承包了光源中心的空调系统的施工,光源中心空调系统的洁净度等级设计为N5级,空调系统还采用BA系统监控,BA系统选用了有特殊要求智能化产品,并且光源中心的洁净室内采用气体灭火系统。光源中心机电工程的空调系统预算费用为600万元,工期6个月,安装公司按月编制的预算费用和实际费用见下表
二、问题1.分析空调工程第2个月的累计费用偏差和累计进度偏差。2.分析空调工程第5个月的累计费用偏差和累计进度偏差。3.试计算并分析该工程第2个月和第5个月的费用执行效果指数。4.空调系统施工在技术管理上可采取哪些措施进行纠编
选项
答案
解析
1.该工程进行到第2个月时:费用偏差=已完工程累计预算费用-已完工程累计实际费用=140-200=-60万元进度偏差=已完工程累计预算费用-计划工程累计预算费用=140-190=-50万元结果说明合同执行到第2个月时,费用超支60万元,进度拖后50万元。2.工程进行到第5个月时:费用偏差=已完工程累计预算费用-已完工程累计实际费用=570-610=-40万元进度偏差=已完工程累计预算费用-计划工程累计预算费用=570-550=20万元结果说明合同执行到第5个月时,费用超支40万元,进度提前20万元。3.该工程进行到第2个月时:费用执行效果指数:CIP=已完工程预算成本/已完工程实际成本该工程进行到第2个月时:CIP=140/200=70%。表示第2个月的费用效益较差、效率较低。该工程进行到第5个月时:CIP=570/610=93.4%表示5月份的费用效益比2月份有了较大提高,但效率还是偏低。4.空调系统施工在技术管理上可对洁净空调系统、BA系统施工方案优化,做技术经济分析后加以选择,对BA系统智能化产品分析后加以选择。
转载请注明原文地址:https://tihaiku.com/congyezige/1789579.html
本试题收录于:
机电工程题库钟辉芳分类
机电工程
钟辉芳
相关试题推荐
工程项目施工质量保证体系的主要内容有()。A:项目施工质量目标 B:项目
下列选项中,属于施工风险识别工作程序的有()。A:收集与施工风险有关的信息
下列表述中属于施工平行发承包模式特点的有()。A:各部分工程的发包,都以施工
根据《标准施工招标文件》中的通用合同条款的规定,除专用合同条款另有约定外,在履行
施工项目一旦发生安全事故,必须实施“四不放过”的原则,包括()。A:事故原因
编制工程建设监理实施细则的依据有()。A:项目审批文件 B:施工组织设计
根据《建筑工程施工质量验收统一标准》,单位(子单位)工程质量验收合格的规定有
关于施工成本控制,下列说法正确的有()。A:应贯穿于项目从投标阶段开始直至竣
根据《建筑安装工程费用项目组成》(44号文),施工企业发生的下列费用中, 应计
下列影响工程施工质量的因素中,属于施工质量管理环境因素的是()。A:施工企业
随机试题
Howwelookandhowweappeartoothersprobablyworriesusmorewhenweare
A.亮氨酸 B.赖氨酸 C.蛋氨酸 D.C-端氨基酸 E.甘氨酸多肽链合
关于建筑物沉降缝的叙述,以下哪一条有误?( )A.房屋从基础到屋顶的全部构件都
画家莫奈所属的美术流派风格和下列哪位作曲家的音乐风格类似() A.比才
合规人员应当正确处理与公司其他部门及监管部门的关系,努力形成公司的合规合力,避免
治疗任脉病证,应选取的腧穴是( )。A.后溪 B.申脉 C.列缺 D.照
患者,男,56岁。喘咳气急,胸部胀闷,不得卧,痰稀白量多,恶寒发热,无汗,舌苔薄
《本草纲目》载药A.约1746种 B.1892种 C.365种 D.576
A.茶碱 B.沙美特罗 C.噻托溴铵 D.孟鲁司特 E.布地奈德属于糖皮
关于神经症,正确的叙述是( )。A.多数伴有人格障碍 B.多在强烈心理刺激下
最新回复
(
0
)
