其施工单位承建一南方沿海城市的大型体育馆机电安装工程。合同工期为10个月,于20
其施工单位承建一南方沿海城市的大型体育馆机电安装工程。合同工期为10个月,于20
考试题库
2022-08-02
44
问题
其施工单位承建一南方沿海城市的大型体育馆机电安装工程。合同工期为10个月,于2004年11月10日开工,2005年9月10日竣工。该工程特点是各类动力设备包括冷冻机组、水泵、集中空调机组、变配电装置等,均布置在有通风设施和排水设施的地下室。由于南方沿海空气湿度高、昼夜温差大,夏天地下室结露严重,给焊接、电气调试、油漆、保温等作业的施工质量控制带来困难。通风与空调系统的风管设计工作压力为1000Pa。项目部决定风管及部件在场外加工。项目部制定的施工进度计划中,施工高峰期在6月一8月,正值高温季节。根据地下室的气候条件和比赛大厅高空作业多的特点,需制订针对性施工技术措施,编制质检计划和重点部位的质量预控方案等,使工程施工顺利进行,确保工程质量。在施工过程中,由于个别班组抢工期,在管理上出现工序质量失控,致使在试车阶段发生施工质量问题,如通风与空调系统进行单机和联动试车时,有两台风机出现震动大、噪声大,电动机端部发热等异常现象。经调查发现:风机的钢垫铁有移位和松动;电动机与风机的联轴器同轴度超差。问题1.针对环境条件,制订主要的施工技术措施。2.为保证地下室管道焊接质量,针对环境条件编制质量预控方案。3.按风机安装质量问题调查结果,分别指出发生质量问题可能的主要原因。4.风管及部件进场做什么检验风管系统安装完毕后做什么检验5.变配电装置进入调试阶段,因环境湿度大,会造成调试时测试不准或不能做试验,在管理上应采取哪些措施
选项
答案
解析

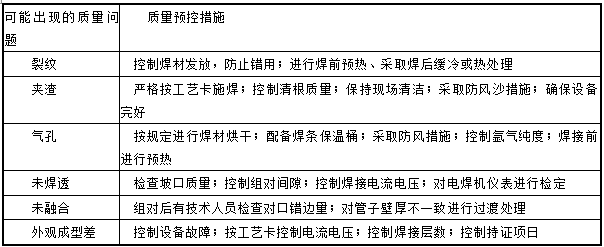

1.主要的施工技术措施有:(1)在比赛大厅地面分段组装风管,经检测合格后保温,减少高空作业。(2)先安装地下室排风机,进行强制排风,降低作业环境湿度。(3)必要时,采取加热烘干措施。2.地下室管道焊接质量预控方案;工序名称:地下管道焊接可能出现的质量问题和质量预控措施:
3.垫铁移位和松动的原因可能是操作违反规范要求,垫铁与基础间接触不好,垫铁间点焊不牢固,灌浆时固定垫铁的方法不对。联轴器同轴度超差原因可能是操作违反规范要求,检测方法不对,检测仪表失准,被测数据计算错误。4.(1)风管及部件进场时进行外观捡查;风管漏光法检测。(2)因该风管系统是属中压风管,应做严密性试验即:风管漏光法检测合格后做漏风量测试的抽检。5.变配电装置调试阶段应派值班人员监控受潮情况,试验作业时应加强监护,检查排风设施和排水设施工作是否正常。
转载请注明原文地址:https://tihaiku.com/congyezige/1789509.html
本试题收录于:
机电工程题库钟辉芳分类
机电工程
钟辉芳
相关试题推荐
根据《标准施工招标文件》中“通用合同条款”的规定,质量保证金的计算额度应包 括
下列合同实施偏差的调整措施中,属于组织措施的是()。A:增加资金投入 B:
根据《建设工程施工合同(示范文本)》(GF-2013—0201),发包人有权书面
投标单位研究招标文件的重点应放在()等方面。A:投标者须知 B:合同条件
以下列举的事件中,承包商可以提出索赔是()。A:施工期间发生强暴雷雨天气,致
对于单价合同计价方式,确定结算工程款的依据是()。A:实际工程量和实际单价
某施工合同实施过程中出现了偏差,经过偏差分析后,承包人采取了夜间加班、 增加劳
某基础工程,施工合同约定的计日工每日工资标准为40元。在基坑开挖过程中, 由于
某工程包含两个子项工程,合同约定甲项200元/m2,乙项180元/m2, 且从
某基础工程,施工合同约定的计日工每工日工资标准40元。在基坑开挖过程中, 由于
随机试题
Today,Iamgoingtoidentifysometypicalresearchproblemsandalsoshare
PassageThree[br]Accordingtothecontext,whatdoes"doesthejob"meani
Weallknowthatemotionsoriginateinthebrain.Butweusuallytalkabout
区别于操作技能,心智技能具有观念性、内潜性和( )。
企业的()是指企业的总收益与总成本的差额。A.总收入 B.总产出 C.边际利
正常人肌肉的时值是A.
路面钻芯取样由于试验需要不能用水冷却时,可采用低温CO2等冷却气体以代替冷却水。
发热伴出血疹可见于以下疾病,除了()A.伤寒 B.斑疹伤寒 C.流行性脑
电力电缆精确红外测温周期:330kV及以上:1月。220kV:();110(
技术方案中的敏感性分析,就是在确定性分析的基础上,通过进一步分析项目主要不确定性
最新回复
(
0
)
