背景:北京某工程据统计混凝土实物工作量约为23000立方米,混凝土为(商混)不考

admin2022-08-02  47

问题 背景:北京某工程据统计混凝土实物工作量约为23000立方米,混凝土为(商混)不考虑现场搅拌,混凝土养护用水定额取700L/m3;拟定结构及前期阶段施工工期为300d;每天按照1.5个工作班计算。其中:K1=1.1,Q1=23000立方米,N1=750L/m3,T1=120d,t=1.5班,K2=1.5。生活区高峰人数为500人,生活用水定额其中包括:卫生设施用水定额为25L/人;食堂用水定额为15L/人;洗浴用水定额为30L/人(人数按照出勤人数的30%计算);洗衣用水定额为30L/人;生活用水不均衡系数K4=2.0,全天用水。2.问题(1)计算该工程总用水量;(2)计算给水主干管管径(水流速度1.5m/s)

选项

答案

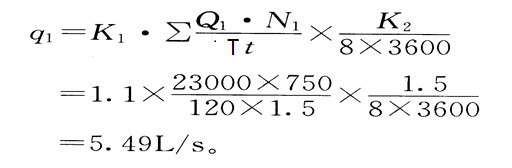

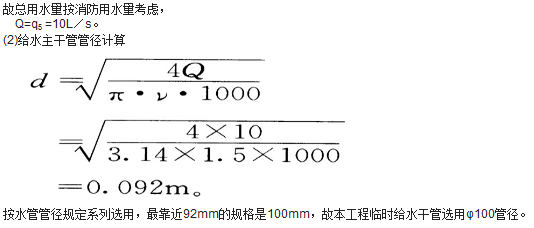

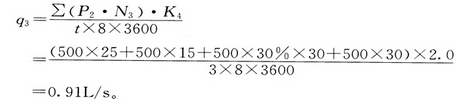

解析 (1)工程总用水量计算1)首先算现场施工用水量:人生活区用水:用水量:因为该区域工地面积远小于5hm2,故按最小消防用水量选用:q5=10L/s4)总用水量计算:q1+q3=5.49+0.91=6.4L/s5,故总用水量按消防用水量考虑,Q=q5=10L/s。(2)给水主干管管径计算按水管管径规定系列选用,最靠近92mm的规格是100mm,故本工程临时给水干管选用φ100管径。
转载请注明原文地址:https://tihaiku.com/congyezige/1788892.html
本试题收录于: 机电工程题库钟辉芳分类

最新回复(0)
