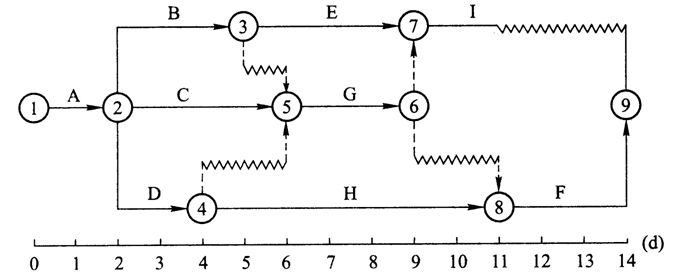

某分部工程双代号时标网络计划如下图所示,该计划所提供的正确信息有()。 A

admin2022-08-02  56

问题 某分部工程双代号时标网络计划如下图所示,该计划所提供的正确信息有()。A、工作B、的总时差为3天B、工作C、的总时差为2天C、工作D、为关键工作D、工作E、的总时差为3天E、工作G的自由时差为2天

选项 A、工作B、的总时差为3天
B、工作C、的总时差为2天
C、工作D、为关键工作
D、工作E、的总时差为3天
E、工作G的自由时差为2天

答案 ABCD

解析 自由时差直接从波形线的长度得到,总时差等于紧后工作的总时差加上本工作的自由时差的最小值。其他选项均正确,E、答案中G工作的总时差为2,自由时差为0。
