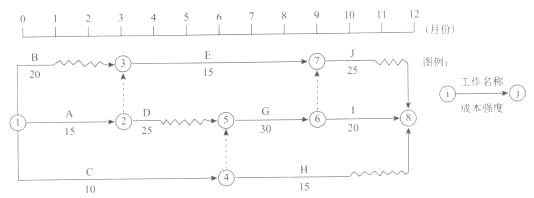

按最早开始时间编制的施工计划及各工作每月成本强度(单位:万元/月)如下图,D工作

题库2022-08-02  60

问题 按最早开始时间编制的施工计划及各工作每月成本强度(单位:万元/月)如下图,D工作可以按最早开始时间或最迟开始时间进行安排。则4月份的施工成本计划值可以是()万元。【2015年真题】A、60B、50C、25D、15E、10

选项 A、60
B、50
C、25
D、15
E、10

答案 BC

解析 2017版教材P130页。本题考查的是双代号时标网络图及施工成本计划。因为D工作可以按最早开始时间或最迟开始时间进行安排,所以4月份可以是只干E和C工作,施工计划值为15+10=25万元;或者D按最早开始时间安排,4月份工作C、D、E三项工作,施工计划值为15+10+25=50万元。
转载请注明原文地址:https://tihaiku.com/congyezige/1785983.html
本试题收录于: 机电工程题库钟辉芳分类

最新回复(0)
