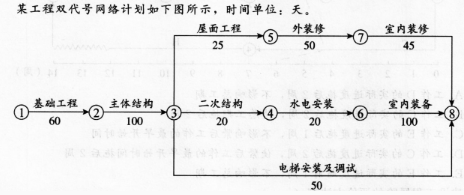

根据下面资料,回答题 该工程的工期为( )天。查看材料A.250 B

资格题库2022-08-02  45

问题 根据下面资料,回答题该工程的工期为(   )天。查看材料A.250B.300C.210D.280

选项 A.250
B.300
C.210
D.280

答案 B

解析 网络计划总工期,即关键线路的持续时间。关键线路为①-②-③-④-⑥-⑧,则计算工期=60+100+20+20+100=300(天)。
