某工程的双代号时标网络计划如下图所示(时间单位:周)。假定各项工作均匀速施工,当

admin2022-08-02  42

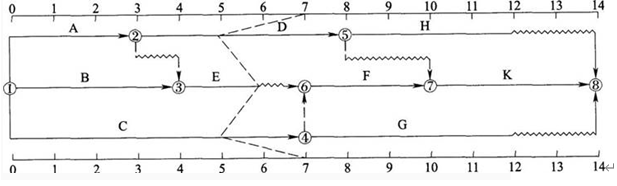

问题 某工程的双代号时标网络计划如下图所示(时间单位:周)。假定各项工作均匀速施工,当该工程项目进行到7月底时,检查了该工程的实际进度并绘制了实际进度前锋线,如下图所示。根据第7周末实际进度的检查结果,各项工作的进度偏差为(??)。A.工作D的实际进度比计划进度拖后2周B.工作E的实际进度比计划进度拖后1周C.工作E的实际进度比计划进度提前1周D.工作C的实际进度比计划进度拖后2周

选项 A.工作D的实际进度比计划进度拖后2周
B.工作E的实际进度比计划进度拖后1周
C.工作E的实际进度比计划进度提前1周
D.工作C的实际进度比计划进度拖后2周

答案 ABD

解析 此题考查前锋线比较法相关内容。前锋线可以直观反映出检查日期有关工作实际进度与计划进度之间的关系。对某项工作来说,其实际进度与计划进度之间的关系可能存在以下三种情况:①工作实际进展位置点落在检查日期的左侧,表明该工作实际进度拖后,拖后的时间为二者之差;②工作实际进展位置点与检查日期重合,表明该工作实际进度与计划进度一致;③工作实际进展位置点落在检查13期的右侧,表明该工作实际进度超前,超前的时间为二者之差。本题中,工作D的实际进度比计划进度拖后2周;工作E的实际进度比计划进度拖后1周;工作C的实际进度比计划进度拖后2周。
转载请注明原文地址:https://tihaiku.com/caiwukuaiji/495736.html

最新回复(0)
