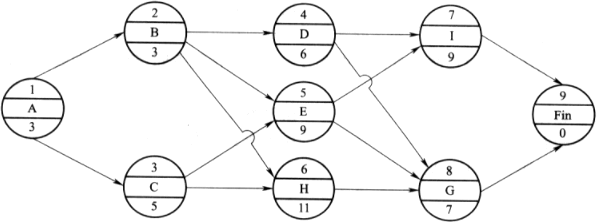

某工程项目的单代号网络计划如下图所示,图中节点下方的数字为该工作的持续时间(时间

admin2022-08-02  63

问题 某工程项目的单代号网络计划如下图所示,图中节点下方的数字为该工作的持续时间(时间单位:月)。该工程项目进度计划的关键线路为(  )。A.①—②—④—⑦—⑨B.①—③—⑤—⑦—⑨C.①—②—⑥—⑧—⑨D.①—③—⑥—⑧—⑨

选项 A.①—②—④—⑦—⑨
B.①—③—⑤—⑦—⑨
C.①—②—⑥—⑧—⑨
D.①—③—⑥—⑧—⑨

答案 BD

解析 利用相邻两项工作之间的时间间隔确定关键线路:从网络计划的终点节点开始,逆着箭线方向依次找出相邻两项工作之间时间间隔为零的线路就是关键线路。相邻两项工作之间的时间间隔是指其紧后工作的最早开始时间与本工作最早完成时间的差值。本题中,通过计算相邻两项工作之间的时间间隔,逆着箭线方向依次找出相邻两项工作之间时间间隔为零的线路有两条,分别为①—③—⑤—⑦—⑨和①—③—⑥—⑧—⑨。
转载请注明原文地址:https://tihaiku.com/caiwukuaiji/495633.html

最新回复(0)
