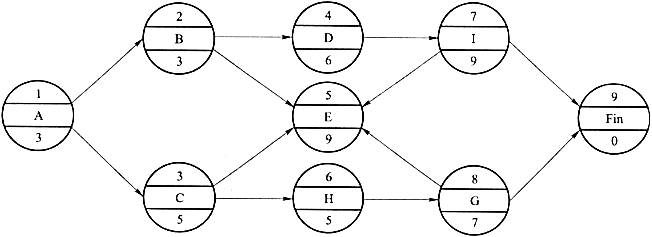

已知某分部工程的进度计划如下图单代号网络计划所示,图中节点表示工作,节点上方的数

题库2022-08-02  8

问题 已知某分部工程的进度计划如下图单代号网络计划所示,图中节点表示工作,节点上方的数字为节点编号、中部的字母为工作名称、下方的数字为该工作的持续时间,时间单位为天。该分部工程进度计划的计算工期为(  )天。A.20B.22C.24D.26

选项 A.20
B.22
C.24
D.26

答案 D

解析 根据单代号网络计划的时间参数计算方法,网络计划的计算工期等于其终点节点所代表的工作的最早完成时间。工作最早完成时间应等于本工作最早开始时间与其持续时间之和。除以终点节点为完成节点的工作外,其他工作最早开始时间应等于其紧前工作最早完成时间的最大值。因此,根据计算工作的最早开始时间和最早完成时间的方法,通过计算,该分部工程进度计划的计算工期为:3+5+9+9=26(天)。
