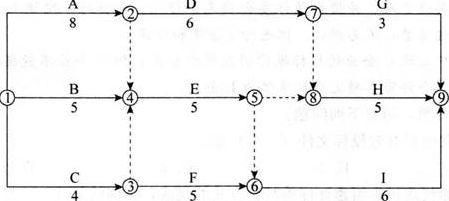

根据以上资料,回答以下问题:某工程项目的进度计划如下面双代号网络计划所示(时间单

题库2022-08-02  58

问题 根据以上资料,回答以下问题:某工程项目的进度计划如下面双代号网络计划所示(时间单位:天)。下列关于工作G的时间参数的说法中,正确的为(  )。A.工作G的最早完成时问为第17天B.工作G的最早开始时间为第15天C.工作G的最迟开始时间为第15天D.工作G的总时差和自由时差相等

选项 A.工作G的最早完成时问为第17天
B.工作G的最早开始时间为第15天
C.工作G的最迟开始时间为第15天
D.工作G的总时差和自由时差相等

答案 AD

解析 工作G的最早完成时间=8+6+3=17;工作G的最早开始时间=8+6=14;工作G的最迟开始时间=19-3=16;工作G的完成节点是终点节点,因此总时差和自由时差是相等的。
转载请注明原文地址:https://tihaiku.com/caiwukuaiji/493611.html

最新回复(0)
