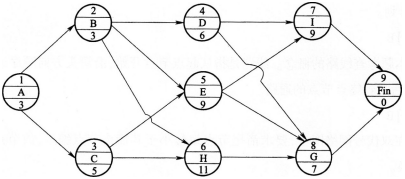

问题 某工程项目的单代号网络计划如下图所示,图中节点下方的数字为该工作的持续时间(时间单位:月)。该工程项目进度计划中,工作D的总时差为()个月。A.4B.5C.6D.7

选项 A.4
B.5
C.6
D.7

答案 B

解析 利用标号追踪发进行追踪后发现:D工作的自由时差为min(5,5)=5个月(其与紧后工作G、I的时间间隔均为5,最小值也为5,即自由时差为5个月);D工作的总时差:min(5+0,5+0)=5个月(其后续各条线路波形线和的最小值也为5,其后续线路有两条)。故选项B正确。
