问题 2×17年至2×20年,甲公司及乙公司发生的相关交易或事项如下:(1)2×17年3月10日,甲公司以6000万元的价格取得一宗土地使用权,使用期限50年,自2×17年4月1日开始起算。该土地在甲公司所属的A酒店旁边,甲公司拟在新买的土地上建造A酒店2期。与土地使用权相关的产权登记手续于2×17年4月1日办理完成,购买土地使用权相关的款项已通过银行转账支付。(2)2×17年3月20日,甲公司与乙公司签订一份固定造价合同,合同约定:乙公司为甲公司建造A酒店2期项目,合同价款为16000万元,建造期间为2×17年4月1日至2×19年9月30日;乙公司负责工程的施工建造和管理,甲公司根据第三方工程监理公司确定的已完成工程量,每年末与乙公司结算一次;在A酒店2期项目建造过程中甲公司有权修改其设计方案;如甲公司终止合同,A酒店2期项目已建造的部分归甲公司所有;如果工程发生重大质量问题,乙公司应按实际损失支付赔偿款;双方确定合同价款的10%作为质量保证金,如果工程在完工之日起1年内没有发生重大质量问题,甲公司将支付工程质量保证金。(3)2×17年4月10日,乙公司开始对A酒店2期项目进行施工,预计合同总成本为12000万元。2×18年因建筑材料涨价等原因,乙公司将预计合同总成本调整为18000万元。截至2×19年9月30日,累计实际发生的工程成本为17500万元。乙公司采用成本法确定履约进度,每年实际发生的成本中60%为建筑材料费用,其余为工资薪金支出。与该项目合同相关的资料如下:(4)甲公司A酒店2期项目2×19年9月30日完工,达到合同约定的可使用状态,并经验收后交付使用。其他有关资料: 第一,甲公司与乙公司无关联方关系。 第二,乙公司建造 A 酒店 2 期项目整体构成单项履约义务。 第三,乙公司单独设置“合同结算”科目对工程项目进行核算,不设置“合同资产”和“合同负债”科目。 第四,本题不考虑税费及其他因素。 (1)指出乙公司确认收入的时点,并说明理由。(2)计算乙公司 2×18 年和 2×19 年分别应确认的收入。(3)编制乙公司 2×18 年与履行合同义务相关的会计分录,说明乙公司因履行该合同义务确认的资产和负债在 2×18 年 12 月 31 日资产负债表中列示的项目名称及金额。(4)计算甲公司 A 酒店 2 期项目的实际成本。

选项

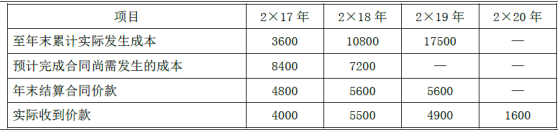

答案

解析 1.乙公司为甲公司建造 A 酒店 2 期项目属于在某一时段履行的履约义务,应在履约的各个期间确认收入。(1 分)
理由:由于在甲公司所属土地上建造 A 酒店 2 期项目,在建造过程中甲公司能够控制乙公司在履约过程中在建的 A 酒店 2 期项目。2.2×18 年应确认的收入=[(10800/18000-(3600/12000)]×16000=4800(万元);
2×19 年应确认的收入=16000-4800-4800=6400(万元)。
2017 年分录
借:合同履约成本 3600
贷:原材料 3600*60%
应付职工薪酬 3600*40%
借:合同结算 4800
贷:主营业务收入 4800
借:主营业务成本 3600
贷:合同履约成本 3600
借:应收账款 4800
贷:合同结算 4800
借:银行存款 4000
贷:应收账款 4000
2018 年预计损失=(18000-16000)*(1-60%)=800
3.会计分录:
借:合同履约成本 7200
贷:原材料 4320
应付职工薪酬 2880(0.5 分)
借:合同结算——收入结转 4800
货:主营业务收入 4800(0.5 分)
借:主营业务成本 7200
贷:合同履约成本 7200(0.5 分)
借:主营业务成本(2000×40%)800
贷:预计负债 800(0.5 分)
借:应收账款 5600
贷:合同结算——合同价款 5600(0.5 分)
借:银行存款 5500
贷:应收账款 5500(0.5 分)
乙公司 2×18 年 12 月 31 日资产负债表中列示的项目名称为:合同负债。(0.5 分)
金额为 800 万元(4800+5600-4800-4800)。(0.5 分)
4.A 酒店 2 期项目的实际成本=16000+(6000/50×2.5)=16300(万元)(2 分)
