问题

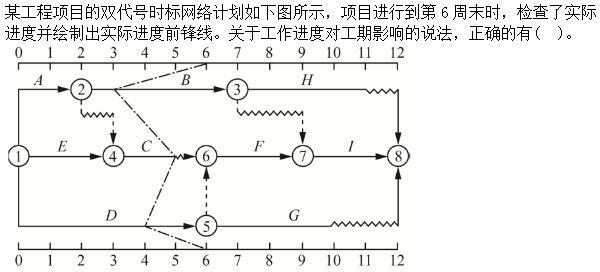

A.工作B将使工期拖延3周B.工作C将使工期拖延1周C.工作D将使工期拖延2周D.工作C不影响工期和紧后工作E.工作B将使工期拖延2周、紧后工作最早开始时间推迟3周
选项
A.工作B将使工期拖延3周
B.工作C将使工期拖延1周
C.工作D将使工期拖延2周
D.工作C不影响工期和紧后工作
E.工作B将使工期拖延2周、紧后工作最早开始时间推迟3周
答案
CDE
解析
该双代号时标网络计划的关键线路为:D→F→I,总工期为12周。由实际进度前锋线可知,AE两项,在第6周末时,B工作拖后三周,由于B工作有一周的总时差,所以会使工期拖延2周,紧后工作H工作最早开始时间推迟3周;BD两项,第6周末时,C工作已完工,不影响工期和紧后工作;C项,D工作在关键线路上,是关键工作,其进度拖延2周会导致工期拖延2周。
转载请注明原文地址:https://tihaiku.com/caiwukuaiji/2729398.html
本试题收录于:
高级建筑与房地产经济题库高级经济师分类
高级建筑与房地产经济
高级经济师
相关试题推荐
计调工作的特点不包括( )。A.具体性 B.繁杂性 C.多变性 D.整体
王某是某旅行社销售部的一位副经理,具体负责对外促销工作。根据去年制定的今年销售量
王某是某旅行社销售部的一位副经理,具体负责对外促销工作。根据去年制定的今年销售量
旅行社在进行业务洽谈时,面谈准备阶段需要做的工作包括( )。A.选定谈判人员
景区的工作内容一般包括( )。A.开展社会公益活动 B.景区规划与产品开发
下列属于旅游者个人事故的预防措施的有( )。A.认真处理工作事故 B.重视预
各级旅游景区的质量等级评定工作程序有:①公告;②申请;③评定;④创建;⑤复核。下
计调工作要求计调工作人员在工作中应该( )。A.保证工作的时效性 B.保证工
( )是员工培训工作中最普遍、最常见的一种方法。A.轮岗 B.课堂讲授 C
人力资源规划主要工作包括( )。A.战略规划 B.决策规划 C.组织规划
随机试题
WORLDCONSTRUCTIONBillstatementCustomernameandnumber:TomMorris/36544D
常闭送风口、排烟阀或排烟口的手动驱动装置固定安装在明显可见、距楼地面1.5m。
任何科学理论都不能穷尽真理,而只能在实践中不断开辟认识真理的道路。这说明()A.
某企业信息系统采用分布式数据库系统,该系统中“每结点对本地数据都能独立管理”和“
腮腺手术中寻找面神经颊支的标志是()A.腮腺前缘 B.耳屏前 C
下列关于权重系数的作用说法错误的是( )。A.反映岗位的性质和特点,突出不同类
简述马略军事改革的原因、措施及其意义。
(2017年真题)债务人或者第三人有权处分的下列财产可以抵押的有()。A.
A.桂枝汤 B.八味地黄丸 C.黄柏 D.山茱萸 E.薄荷与降血糖药联用
网络计划技术具有()等优点。A.逻辑严密,层次清晰 B.主要矛盾突出 C.
最新回复
(
0
)
