背景资料 某施工单位承担了一330kV架空线路工程,项目部根据具体情况进行了工

资格题库2022-08-02  34

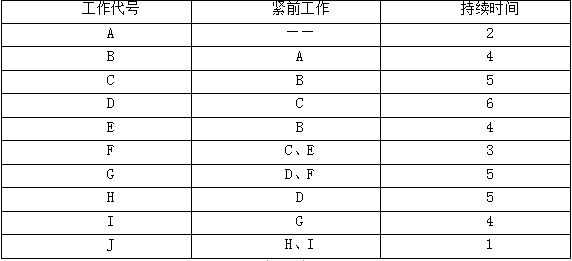

问题 背景资料某施工单位承担了一330kV架空线路工程,项目部根据具体情况进行了工作分解,估算了各工作的持续时间,确定了各工作之间的逻辑关系,编制了工作逻辑关系及持续时间表。工作逻辑关系及持续时间:施工过程中,因设计不合理引起设计变更,造成C工作推迟2天完工。F工作进行中,因施工机械故障停工4天。由于工作量估计不准,D工作的持续时间比计划缩短了1天,E工作、H工作的持续时间分别增加了1天。问题:1.绘制双代号网络图。2.列出关键工作的代号,并计算计划工期。3.计算本工程的实际工期。4.本工程架空线路的接闪线应如何设置?

选项

答案

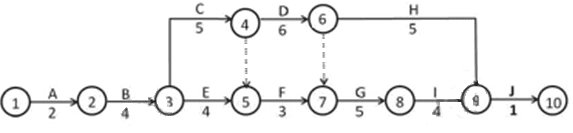

解析 1.2.关键工作代号为:A、B、C、D、G、I、J计划工期:2天(A)+4天(B)+5天(C)+6天(D)+5天(G)+4天(I)+1天(J)=27天3.实际工期:2天(A)+4天(B)+7天(C)+7天(F)+5天(G)+4天(I)+1天(J)=30天4.330kV的架空线路,应全线装设双接闪线,并且接闪线对导线的保护角宜为20-30°。
转载请注明原文地址:https://tihaiku.com/caiwukuaiji/2253287.html
本试题收录于: 注册税务师题库5127分类

最新回复(0)
