某施工单位中标一矿井立风井井筒及其相关巷道工程。风井全深450m,直径6m,相关

admin2022-08-02  73

问题 某施工单位中标一矿井立风井井筒及其相关巷道工程。风井全深450m,直径6m,相关巷道7000m。井筒检查钻孔提供资料显示,该风井表土层厚110m,以含水砂层为主,基岩段多为泥岩、砂质泥岩互层,含水极弱,而在350m~358m有中粒砂岩层,预计涌水量为15m3/h;风井井底井筒与巷道连接处为单侧马头门与回风巷相接。施工单位根据巷道工程量和本企业的设备条件编制了施工组织设计,确定在风井井筒掘砌完成、改为罐笼提升后,采用自有的1t矿车进行井下运输,为井下调车方便,井底车场增加了一段临时巷道。在井筒工程施工到底后,相关的井筒工程进行了竣工验收,验收结果为:竣工资料齐全完整,井壁混凝土强度以及规格尺寸、观感质量均合格,表土段井壁滴水不漏,井筒总漏水量为8m3,并有个别部位集中在中粒砂岩水层段。问题:1、根据背景资料,确定本风井井筒表土段、基岩段的合理施工方案。2、在井筒和巷道施工期间,应选配哪些合适的提升设备?3、为方便调车,应如何在井底车场布置临巷道?画出示意图,并填写相关井巷的名称。4、该井筒基岩段成井后漏水的主要原因可能有哪些?是否需要处理?5、筒井到底后,排水、供电、运输应做哪些调整?

选项

答案

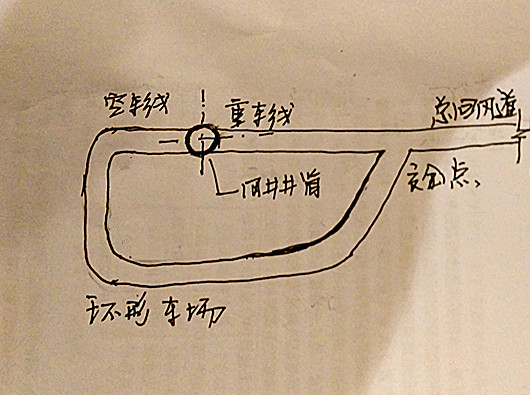

解析 1、该风井表土层较厚,达110m。且为含水砂层,属不稳定表土,应采用冻结法施工。考虑基岩段为泥岩、砂质泥岩互层,含水极弱。可采用普通钻爆法施工,采用短段掘砌混合作业方式,或采用短段掘砌单行作业均可。采用锚喷临时支护。与井筒连接的巷道如管子道、马头门一同掘砌并同时混凝土浇筑3~5m。考虑在350m~358m有中粒砂岩层,预计涌水量为15m3/h。采用工作面预注浆,通过浇筑混凝土止浆垫,在工作面钻孔注浆。2、在井筒施工,选用双卷筒提升机,用吊桶提升,可用3-5m3吊桶,单钩提供。巷道施工期间采用罐笼提升,立井到底后,马上进行临时改绞为双罐笼提供。为井下巷道掘进矸石提升服务。3、为方便调车,在风井井底应形成临时环形车场。见下图。4、因为在350m~358m有中粒砂岩层,预计涌水量为15m3/h。如不能有效处理,很可能造成井筒漏水,验收记录未含井筒防治水部分。主要原因此含水层未进行注浆堵水处理造成井筒漏水8m3。按验收标准要求,应进行处理。使井筒漏量控制在6m3以下。5、井筒施工期间可采用吊泵排水。到底后应在井底设卧泵,在井底设临时水仓,临时水泵房。为保证井下供电能力,在井筒到底后,应高压入井,尽快在井下设临时电变所,或使用移动式变电站向各施工点供电。保证井下排水用电。井下运输可采用1t矿车进行平巷运输,利用罐笼提升,利用环形车场迅速提高提矸能力。
转载请注明原文地址:https://tihaiku.com/caiwukuaiji/2251898.html
本试题收录于: 注册税务师题库5127分类

最新回复(0)
