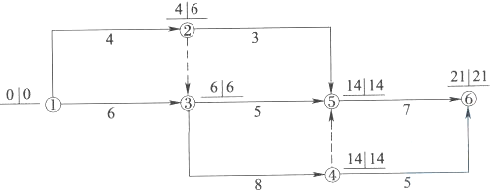

某工程双代号网络计划如下图所示,图中已标出各个节点的最早时间和最迟时间。该计划表

admin2022-08-02  27

问题 某工程双代号网络计划如下图所示,图中已标出各个节点的最早时间和最迟时间。该计划表明( )。A:工作1-2的自由时差为2B:工作2-5的总时差为7C:工作3-4为关键工作D:工作3-5为关键工作E:工作4-6的总时差为零

选项 A:工作1-2的自由时差为2
B:工作2-5的总时差为7
C:工作3-4为关键工作
D:工作3-5为关键工作
E:工作4-6的总时差为零

答案 BC

解析 2019版教材P127
由图可知,工作1-2的最早完成时间=o+4=4,
工作2-5的最早开始时间=4,最迟开始时间=14-3=11,因此工作2-5的总时差=11-4=7,节点③④⑤⑥均为关键节点,对于工作35,由于6+5不等于14,因此工作3-5是非关键工作,工作3-4为关键工作,工作4-6的总时差=21-5-14=2。
