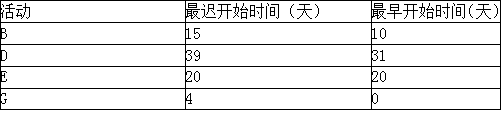

某工程项目实施过程的部分时间参数如下表所示:
其中,总时差最大的活动是( )。A:BB:DC:ED:G
选项
A:B
B:D
C:E
D:G
答案
B
解析
本题考查的是制定进度计划的方法。根据总时差的计算公式:TFi-j=LSi-j-ESi-j,各个活动的总时差为:B为15-10=5;D为39-31=8;E为20-20=0;G为4-0=4。故D活动的总时差最大。参见教材P309。
转载请注明原文地址:https://tihaiku.com/caiwukuaiji/2243542.html
本试题收录于:
注册税务师题库5127分类
注册税务师
5127
相关试题推荐
(2018年)税务机关做出的下列行政行为,在税务行政复议过程中不适用和解调解的是
下列民用建筑(场所)自动喷水灭火系统参数设计方案中,正确的有() A.
空调风管的风阀控制器安装前应检查的参数有()。A.线圈和阀体间电阻 B.供电
某工程项目竣工结算报告金额为3500万元,则根据《建设工程价款结算暂行办法》,建
工程项目竣工结算在最后一个单项工程竣工结算审查确认后()天内汇总,送建设单位后
施工合同履行过程中,监理人在收到施工单位的变更书面建议后,经研究同意变更的,应由
在工程施工过程中,费用偏差是指工程项目或成本的()之间的差额。A:预测值与计划
某分部分项工程计划单价6万元/m3,当月计划完成工程量10m3,当月实际完成工程
在工程项目成本管理中,由进度偏差引起的累计成本偏差可以用()的差值度量。A:已
某工作的自由时差为1天,总时差为4天。该工作施工期间,因发包人延迟提供工程设备而
随机试题
Whatarethetwospeakerstalkingabout?[br][originaltext]W:Hello,thisisJ
一个试验中有三个事件A,B和C,其中P(A)=0.23,P(B)=0.40和P(C)=0.85。假设事件A和B互斥,事件B和C互为独立事件。那么P(AorB
High,highabovetheNorthPole,onthefirstdayof1969,twoprofessorsof
[originaltext]M:(8)Icanseefromyourresumethatyoulikemeetingpeoplean
下列关于火灾报警控制器在消防控制室内的布置应符合下列()要求。A.设备面盘前的
家长说你教的不好,怎么办?
三羧酸循环中底物水平磷酸化的反应是A.柠檬酸→α-酮戊二酸 B.琥珀酰CoA→
财务计划现金流量表可以用来进行房地产开发项目开发经营期内的( )分析。A.现金
小王决定用贷款购买一处房产。他认为,如果使用某银行提供的短期贷款可以无须支付首付
运输企业在运力过剩、运输市场不景气的情况下,采用()定价法可减少运力的闲置或浪费
最新回复
(
0
)
