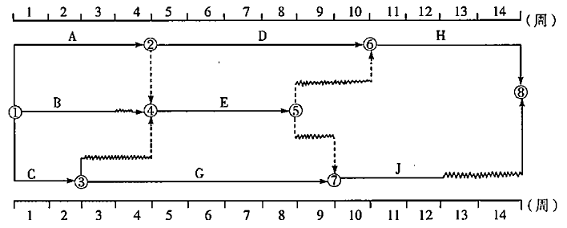

某工程项目双代号时标网络计划如下图所示,其中工作E的总时差和自由时差,分别为( )周。
A:1,1B:2,0C:2,1D:3,2
选项
A:1,1
B:2,0
C:2,1
D:3,2
答案
C
解析
本题考查的是工作顺序安排。自由时差=该工作与其紧后工作之间波形线水平投影长度的最小值,E工作的紧后工作有两个,分别是H工作和J工作,E工作紧后有两个波形线,其持续时间分别为2和1,那么E的自由时差则为1。而总时差=该工作其后各工作的波形线的持续时间之和的最小值,E工作后的波形线的持续时间分别为E→H(2),E→J(3),那么最小值为2,所以其总时差为2。参见教材P291~294。
转载请注明原文地址:https://tihaiku.com/caiwukuaiji/2243540.html
本试题收录于:
注册税务师题库5127分类
注册税务师
5127
相关试题推荐
甲企业计划投资一条新的生产线,项目一次性总投资500万元,建设期为3年,经营期为
(2016年)甲公司计划投资建设一条生产线,项目总投资600万元,建设期为3年,
试运行的技术准备工作包括()。A.确认可以试运行的条件 B.编制试运行总体计
某工程项目竣工结算报告金额为3500万元,则根据《建设工程价款结算暂行办法》,建
工程价款结算主要包括()。A:单位工程竣工结算、单项工程竣工结算和工程项目竣工
工程项目竣工结算在最后一个单项工程竣工结算审查确认后()天内汇总,送建设单位后
某工程施工至2016年12月底,已完工程计划费用2000万元,拟完工程计划费用2
在工程费用监控过程中,明确费用控制人员的任务和职责分工,改善费用控制工作流程等措
在工程施工过程中,费用偏差是指工程项目或成本的()之间的差额。A:预测值与计划
某工程施工至2013年9月底,已完工程计划费用(BCWP)为800万元,已完工程
随机试题
______ishisowndecision.A、WhenleavingB、WhendoesheleaveC、Whenheleaves
跨越街道的低压接户线,至路面中心的垂直距离,在通车街道不应小于()m。A.3
某在建施工项目采用单价合同,国标清单计价,施工合同约定甲供钢材。施工单位制订的基
材料一《普通高中物理课程标准(2017年版)》中关于“超重与失重”的内容标准为:
在计算机应用中,CA1是指( )。A.计算机辅助制造 B.计算机辅助设计
A.菊科菊的头状花序B.木兰科望春花的花蕾C.菊科红花不带子房的管状花D.香蒲科
乳剂形成的必要条件包括A.有任意的相比 B.很高的温度 C.提高两相液体的表
员工信息管理的一般步骤为( )。A.员工信息的收集 B.员工信息的整理 C
从四个选项中选择最合适的一个填入问号处,使之呈现一定的规律性。( ) A
中国存托凭证(CDR)是指(〕。 A.在大陆发行的代表境外或者香港特区证券市
最新回复
(
0
)
