背景资料 某施工单位承接了一条二级公路的隧道施工项目,该隧道主要穿越砂层泥岩和

考试题库2022-08-02  27

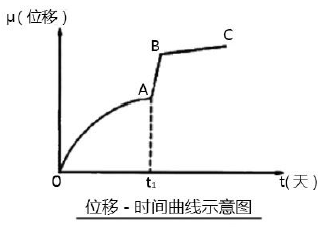

问题 背景资料某施工单位承接了一条二级公路的隧道施工项目,该隧道主要穿越砂层泥岩和砂岩,岩层节理、裂隙发育,富含裂隙水。隧道全长800m,设计净高5m,净宽12m,为单洞双向行驶的两车道隧道。施工单位针对该项日编制了专项施工方案,其中包括工程概况、编制依据、劳动力计划等内容。拟采取二台阶开挖方法施工,施工顺序如下图所示,并按①→⑨的顺序作业。针对该隧道施工过程中有可能出现突水安全事故的特点,编制了应急预案。施工单位要求开挖时尽量减少对围岩的扰动,开挖后及时施作初期喷锚支护,严格按规范要求进行量测,并适时对围岩施作封闭支护。下图为施工监控量测得出的位移-时间曲线是意图。施工单位项目部实行安全责任目标管理,决定由专职安全员对隧道安全生产全面负责。爆破施工前,招聘了8 名员工,并立即由专职安全员进行培训,经项目部考核合格后安排从事爆破作业。施工过程中要求电钻工戴棉手套,穿绝缘胶鞋;隧道开挖及衬砌作业堤段的照明电压为110~220V。问题:1.施工方案中的劳动力计划包括哪些类别的人员?2.③→⑥的施工工序,说明修改原因。3.表列⑦~⑨项工作的内容。4.图中的时间点t1表明当时围岩和支护已呈什么状态?此时在现场应采用哪些措施?5.指出施工单位在施工安全管理方面的错误做法并改正。6.单位编制的应急预案属于哪一类?除此之外,应急预案还有哪些种类?

选项

答案

解析 1.专职安全生产管理人员(或安全员);特种作业人员。
2.正确的工序是:④→⑥→③→⑤。
修改理由是:下台阶应先开挖围岩较弱处,各部分初期支护应在开挖立即进行(或早支护、或边开挖边支护)。
3.表列⑦项为核心土开挖,⑧项为施工仰拱,⑨项为施作二次衬砌。
4.不稳定状态。应密切监视围岩状态、加强支护、必要时暂停开挖。
5.①错误:由专职安全员对隧道的安全生产全面负责。
改正:由项目经理对隧道的安全生产全面负责。
②错误:招聘了8 名员工,并立即由专职安全员进行培训,考核合格后安排从事爆破作业。
改正:员工应经过专业培训且取得爆破作业合格才能从事爆破作业。
6.属于专项应急预案,还有综合应急预案,现场处置方案。
转载请注明原文地址:https://tihaiku.com/caiwukuaiji/2242307.html
本试题收录于: 注册税务师题库5127分类

最新回复(0)
