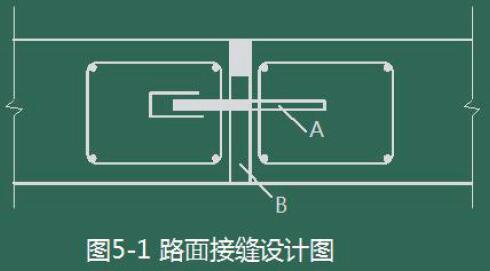

问题 (五)背景资料某公司承建一项城市道路改造工程,包括挖除旧路面,新修水泥混凝土路面。道路结构为水泥稳定碎石基层,水泥混凝土面层。在水泥面层设计图中,某路面接缝设计如图1 所示:施工前承包商对道路的现况交通进行了调查,编制了交通导行方案经监理工程师批准后实施。施工过程中发生如下事件:事件一:水泥稳定土施工时,为了最大限度地减少对交通的干扰,采用白天集中预先拌合好混和料,夜间集中摊铺碾压;成活后保湿养生不少于7d。事件二:混凝土路面碎石的最大公称粒径不超过37.5mm;选用初凝时间3h 以上终凝时间6h 以上的42.5 级普通硅酸盐水泥;事件三:水泥混凝土面层施工时进入高温施工季节,施工单位采取了高温期施工措施。问题:1.水泥路面设计图中的接缝属于什么接缝?图中A 和B 分别是什么?2.指出事件一承包商基层施工做法错误之处,并改正。3.事件二承包商做法是否存在问题,如有问题请改正。4.水泥混凝土路面高温施工应采取哪些措施?5.施工单位的交通导行方案还要经过哪些部门的批准?6.水泥稳定碎石基层质量检验项目有哪些?

选项

答案

解析 1.
该接缝属于胀缝,A 是传力杆,B 是胀缝板。
2.
白天拌合好混合料,夜间集中摊铺错误。水泥稳定碎石应随拌随用,自拌合至摊铺完成,不得超过3h。
3.
存在问题。水泥混凝土路面碎石的最大公称粒径不应超过31.5mm
4.
严格控制混凝土的配合比,保证其和易性,必要时可适当掺加缓凝剂,特高温时段混凝土拌合可掺加降温材料。尽量避开气温过高的时段,可选晚间施工。加强拌制、运输、浇筑、做面等各工序衔接,尽量使运输和操作时间缩短。加设临时罩棚,避免混凝土面板遭日晒,减少蒸发量,及时覆盖,加强养护,多洒水,保证正常硬化过程。
5.
要获得交通管理部门和道路管理部门的批准后实施。
6.
集料级配、混合料配合比、含水量、拌合均匀性、基层压实度、7d 无侧限抗压强度
