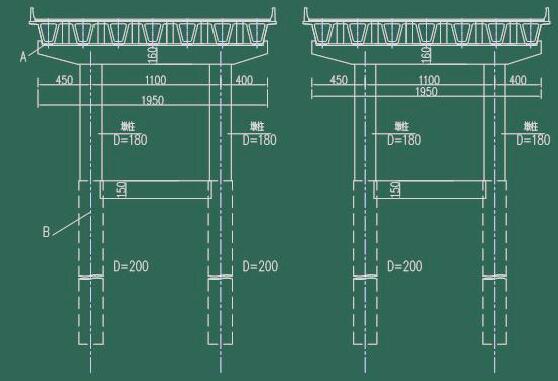

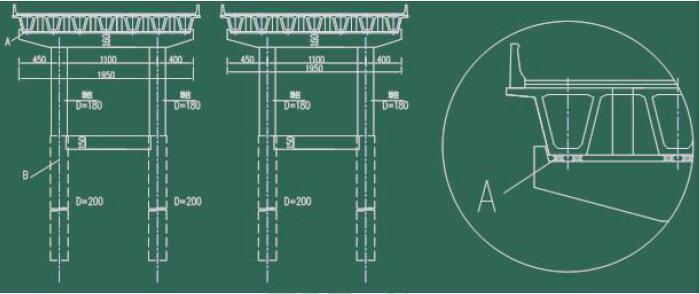

(四)背景资料 某公司承建一城市高架桥梁工程,桥梁上部结构为36×30m 装配

资格题库2022-08-02  56

问题 (四)背景资料某公司承建一城市高架桥梁工程,桥梁上部结构为36×30m 装配式先简支后连续预应力钢筋混凝土箱形梁,四孔一联;下部结构为钻孔灌注桩、柱式墩台和钢筋混凝土盖梁。桥梁横断面如下图所示:受整条快速路总体通车要求限制,桥梁工程施工工期为300d。桥梁上部箱形梁预制须在140 日内完成。项目部在桥梁附近的空地上建设了梁板预制场,经测算预制梁板的底座周转期为10d,根据计算布置了预制底座和预制场龙门吊机及梁板存放场地。施工中发生如下事件:事件一:第一片预制梁进行预应力张拉时,预应力筋张拉伸长值超标,监理要求施工单位采取措施进行处理。事件二:由于工期紧,施工单位计划将一片施加预应力后的梁安装到桥梁上就位后,再进行压浆作业,被监理发现后制止。问题:1.本桥有多少片预制梁?为了完成生产任务,需要布置多少后张法预制底座?(列式计算)2.图中A 和B 的名称是什么?3.本桥有多少道湿接头?湿接头混凝土浇筑的要求有哪些?4.梁板存放场地和存放台座有什么要求?5.事件一中施工单位应采取的处理措施是什么?6.事件二中监理为什么要制止施工单位的行为?原因是什么?

选项

答案

解析 1.梁板数量:36×7×2=504 片。每个底座10 天周转一次,140 天可周转14 次。需要底座数量为:504÷14=36 个。至少需要36 个预制底座。2.A 是支座,B 是钻孔灌注桩3.本桥一共有54 道湿接头。(四孔一联,单幅有9 联,双幅18 联,每联3 道湿接头,共54 道)湿接头的混凝土宜在一天中气温相对较低的时段浇筑,且一联中的全部湿接头应一次浇筑完成。湿接头的养护时间应不少于14d。4.存放场地应有相应的防水排水设施,并应保证梁板等构件在存放期间不致因支点沉陷而受到损坏。存放台座应坚固稳定,且宜高出地面200mm 以上。5.应暂停张拉,查明原因并采取措施后,方可继续张拉施工。6.施工单位计划将一片施加预应力后的梁安装到桥梁上就位后,再进行压浆作业是错误的。梁板吊装时必须压浆完毕,且其孔道水泥浆强度不能低于设计要求,如设计无要求时不应低于30MPa。
转载请注明原文地址:https://tihaiku.com/caiwukuaiji/2239096.html
本试题收录于: 注册税务师题库5127分类

最新回复(0)
