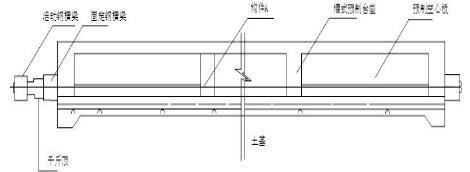

问题 案例三背景资料某公司承建一座城市桥梁工程。该桥上部结构为16×20m 预应力混凝土空心板,每跨布置空心板30 片。进场后,项目部编制了实施性总体施工组织设计,内容包括:(1)根据现场条件和设计图纸要求,建设空心板预制场。预制台座采用槽式长线台座,横向连续设置8 条预制台座,每条台座1 次可预制空心板4 片,预制台座构造如图2-1 所示。(2)计划每条预制台座的生产(周转)效率平均为10 天,即考虑各条台座在正常流水作业节拍的情况下,每10 天每条预制台座均可生产4 片空心板。(3)依据总体进度计划空心板预制80 天后,开始进行吊装作业,吊装进度为平均每天吊装8 片空心板。4.施工单位制定的空心板预应力施工操作要点如下:(1)预应力张拉采用两套千斤顶、油泵施工,张拉前只需分别对千斤顶、油泵进行检査,即可用于预应力张拉。(2)预应力张拉采用双控,以张拉力控制为主,以钢绞线的计算伸长量进行校核。(3)混凝土浇筑完成后,按要求及时拆除外模与内模胶囊,采用与空心板同条件养护的试块进行强度评定。(4)混凝土试块达到设计强度的70%时,使用砂轮锯切断钢绞线放张。问题:1.根据图2-1 预制台座的结构型式,指出该空心板的预应力体系属于哪种型式?写出构件A 的名称。2.列式计算完成空心板预制所需天数。3.空心板预制进度能否满足吊装进度的需要?说明原因。4.逐条判断事件4 中空心板预应力施工操作要点的正误,并改正错误之处。

选项

答案

解析 1、答:属于先张法。A 是钢绞线
2.梁的总片数30*16=480 片,“横向连续设置8 条预制台座,每条台座1 次可预制空心板4 片”,所以8 个台座每次可以生产32 片梁,“每10 天每条预制台座均可生产4 片空心板”,每10 天,8 个台座可以每次生产32 片梁,所以480*10/32=150 天。
3.不能。吊装进度为平均每天吊装8 片空心板,需要480/8=60 天,依据总体进度计划空心板80天后开始吊装,则吊装在140 天就可以完成,而生产预制梁则需要150 天,所以不能满足。
事件4 中空心板预应力施工操作要点的正误判断及改正如下:
要点(1)错误。改正:张拉前对千斤顶、油泵进行配套标定,并每隔一段时间进行一次校验。
要点(2)错误。改正:预应力张拉采用双控,以张拉力控制为主,以钢绞线的实际伸长量进行校核。
要点(3)正确。
要点(4)错误。改正:混凝土试块达到设计规定强度,设计未规定时,不得低于设计强度的75%,采用千斤顶放张(或砂箱法放张)。
