案例一 施工单位承接了某丘陵区一级公路路基施工任务。施工单位编制了路基

考试题库2022-08-02  32

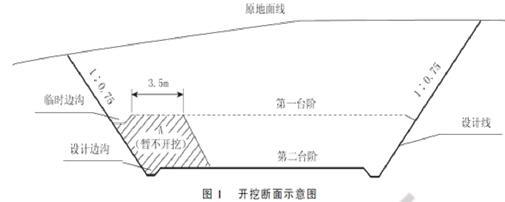

问题 案例一    施工单位承接了某丘陵区一级公路路基施工任务。施工单位编制了路基施工组织设计,并对施工组织设计进行了优化,重点优化了施工方案,主要包括施工方法的优化、施工作业组织形式的优化、施工劳动组织的优化。技术人员根据路基横断面计算出土石方的“断面方数”,经复核后,进行土石方纵向调配。    调配时考虑到技术经济条件,尽量在经济合理的范围内移挖作填,使路堑和路堤中土石方数量达到平衡,减少了弃方与借方。全标段路基挖方土质为普通土,平均运距50m的土方有150000m3,平均运距200m的土方有lOOOOOm3,平均运距3000m的土方有80000m3。    K5+630~K5+810的平均挖方深度7m左右,施工单位采用的某一开挖断面示意如图1,要求上下错台同时掘进。施工准备中,施工单位对拟作为路基填料的土样按《公路土工试验规程》的要求送中心实验室进行标准试验,以计算最佳含水量和最大干密度,并通过其他相关试验确定了土的塑限、液限、塑性指数、最大粒径、有害物质含量,最后将试验结果以书面形式报告监理工程师备案。    【问题】    1.补充施工方案的优化内容。    2.针对平均运距3000m的土方,写出宜配置的挖运施工机械。    3.计算全标段土方的平均运距。(计算结果取整数)    4.根据开挖断面示意图,写出K5+630~K5+810路段的路堑开挖方法的名称,并简要说明图中第二台阶掘进中暂不开挖土体A在施工中的主要作用。    5.取土试验还应确定土的哪些指标?资料中的“标准试验”具体是哪种试验?

选项

答案

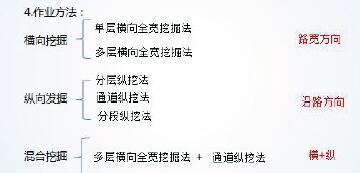

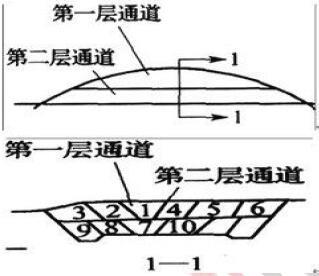

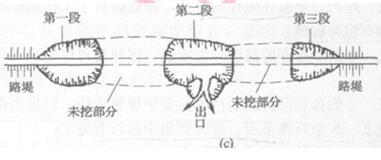

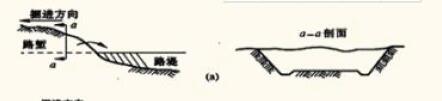

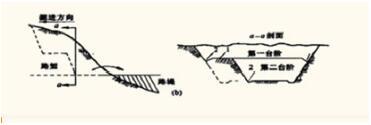

解析 施工方案的优化    施工方案优化主要通过对施工方案的经济、技术比较,选择最优的施工方案,达到加快施工进度并能保证施工质量和施工安全,降低消耗的目的。主要包括:施工方法的优化、施工顺序的优化、施工作业组织形式的优化、施工劳动组织优化、施工机械组织优化等。    1.施工方案的优化还应补充:施工顺序的优化、施工机械组织优化等    2.根据作业内容选择施工机械p424    对于清基和料场准备等路基施工前的准备工作,选择的机械与设备主要有:推土机、挖掘机、装载机和平地机等;遇有沼泽地段的土方挖运任务,应选用湿地推土机。    对于土方开挖工程,选择的机械与设备主要有:推土机、铲运机、挖掘机、装载机和自卸汽车等。    对于石方开挖工程,选择的机械与设备主要有:挖掘机、推土机、移动式空气压缩机、凿岩机、爆破设备等。    对于土石填筑工程,选择的机械与设备主要有:推土机、铲运机、羊脚碾、压路机、洒水车、平地机和自卸汽车等。    对于路基整形工程,选择的机械与设备主要有:平地机、推土机和挖掘机等。    2.宜配置的挖运施工机械:铲运机、挖掘机、装载机、自卸汽车、推土机等。    3.横向挖掘(短)    土质路堑横向挖掘可采用人工作业,也可机械作业    ①单层横向全宽挖掘法    从开挖路堑的一端或两端按断面全宽一次性挖到设计标高,逐渐向纵深挖掘,挖出的土方一般都是向两侧运送。该方法适用于挖掘浅且短的路堑。②多层横向全宽挖掘法:从开挖路堑的一端或两端按断面分层挖到设计标高,适用于挖掘深且短的路堑。纵向挖掘法(长)土质路堑纵向挖掘多采用机械作业    ①分层纵挖法    沿路线全宽,以深度不大的纵向分层进行发掘,适用于较长的路堑开挖。②通道纵挖法:先沿路堑纵向挖掘一通道,然后将通道向两侧拓宽以扩大工作面,并利用该通道作为运土路线及场内排水的出路。该层通道拓宽至路堑边坡后,再挖下层通道,如此向纵深开挖至路基标高,该法适用于较长、较深、两端地面纵坡较小的路堑开挖。分段纵挖法:沿路堑纵向选择一个或几个适宜处,将较薄一侧堑壁横向挖穿,使路堑分成两段或数段,各段再纵向开挖。该法适用于过长,弃土运距过远,一侧堑壁较薄的傍山路堑开挖。4.多层横向挖掘法。暂不开挖土体A预留的施工便道。    二、试验pl    3.土的试验项目包括天然含水率、液限、塑限、标准击实试验、CBR试验等,必要时应做颗粒分析、相对密度、有机质含量、易溶盐含量、冻胀和膨胀量等试验。 4.取土试验还应确定土的含水量、密度、颗粒分析、CBR值、有机质含量、易溶盐含量、冻胀和膨胀量。    “标准试验”具体包括土的标准击实试验和CBR值试验。
转载请注明原文地址:https://tihaiku.com/caiwukuaiji/2239031.html
本试题收录于: 注册税务师题库5127分类

最新回复(0)
