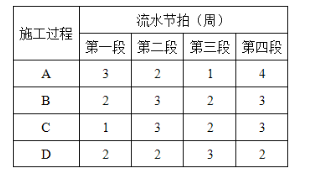

问题 某分部工程划分为4个施工段组织流水作业。该分部工程包括A、B、C、D共4个施工过程,分别由四个工作队负责施工,每个施工过程在各个施工段上的流水节拍如下表所示。施工过程C、D之间的流水步距为(  )周。A.2B.3C.4D.5

选项 A.2
B.3
C.4
D.5

答案 A

解析 流水步距等于各累加数列错位相减所得差值中数值最大者,即KC,D=max(1,2,2,2,-9)=2(周),施工过程C、D之间的流水步距为2周。
