问题 共用题干某土建工程采用工料单价法编制施工图预算。有关预算资料如下:已知措施费为15873.93元,间接费按直接费的8.3%计取,利润率为7%,综合税率为3.41%,建筑面积为356.47m<sup>2</sup>。根据以上资料,回答下列问题:该工程单方造价为()元/m<sup>2</sup>。A:509.73B:564.00C:545.41D:426.21

选项 该工程单方造价为()元/m2
A:509.73
B:564.00
C:545.41
D:426.21

答案 B

解析 按照预算编制步骤,在预算表中还需计算其他各项费用和利税,汇总造价;编制说明,填写封面。

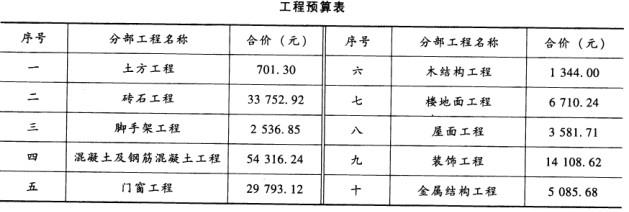

直接费=直接工程费+措施费。直接工程费由上表的合计数得出,为151903.68元,所以直接费=151903.68+15873.93=167777.61(元)。
工程总造价=167777.61*(1+8.3%)*(1+7%)+(1+3.41%)=201052.2元;单方造价=总造价/建筑面积=201052.2/356.47=564.00(元/m2)。
用实物法编制施工图预算,由于所用的人工、材料和机械台班的单价都是当时当地的实际价格,所以编制出的预算能比较准确地反映实际水平,误差较小。
