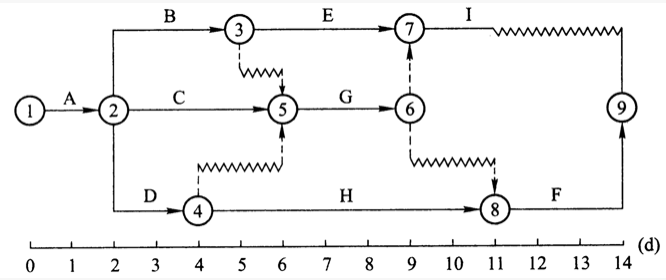

某分部工程双代号时标网络计划如下图所示,该计划所提供的正确信息有( )。
某分部工程双代号时标网络计划如下图所示,该计划所提供的正确信息有( )。
admin
2022-08-02
104
问题
某分部工程双代号时标网络计划如下图所示,该计划所提供的正确信息有( )。
A.工作B的总时差为3天B.工作C的总时差为2天C.工作D为关键工作D.工作E的总时差为3天E.工作G的自由时差为2天
选项
A.工作B的总时差为3天
B.工作C的总时差为2天
C.工作D为关键工作
D.工作E的总时差为3天
E.工作G的自由时差为2天
答案
ABCD
解析
自由时差直接从波形线的长度得到,总时差等于其紧后工作的总时差加本工作与该紧后工作之间的时间间隔所得之和的最小值。其他选项均正确,E答案中G工作的总时差为2,自由时差为0。所以A、B、C、D正确。
转载请注明原文地址:http://tihaiku.com/jzgc/7233.html
本试题收录于:
一建建设工程项目管理题库一级建造师分类
一建建设工程项目管理
一级建造师
相关试题推荐
依据不同的合同划分标准,建设工程施工合同属于()。 A.要式合同
建设工程合同不属于()。 A.有名合同 B.双务合同 C.实
根据《全国建筑市场各主体不良行为记录认定标准》,属于工程质量不良行为的有()
不良行为记录是指建筑市场主体在工程建设中违反有关工程建设的法律、法规、规章或强制
《房屋建筑和市政基础设施工程施工分包管理办法》规定,对于接受转包、违法分包和用他
某施工单位将工程转包,给建设单位造成5万元损失,则该施工单位不可能承担的法律责任
甲公司投标承包了一栋高档写字楼的施工总承包业务,经业主方认可将其中的专业工程分包
关于建设工程分包的说法,正确的是()。 A.劳务作业的分包可以不经建
根据《建设工程质量管理条例》,下列分包情形中,不属于违法分包的是()。
《建设工程安全生产管理条例》规定,建设单位应当拆除工程发包给()的施工单位。
随机试题
A.admittedB.averageC.breakdownD.closelyE.entirelyF.excessiv
A.BusinessmanagerYouwillberesponsibleforourglobalbusinesswithi
[originaltext]M:Hi,Jane,doyouhavesomechange?Ihavetomakeacallonth
考虑输注白细胞的条件是患者白细胞计数少于()。A.0.1×109/L B
宏观经济学中,表示失业率和货币工资增长率之间存在着负相关关系的曲线是( )。[
搞好培训工作的关键是( )。A.培训项目规划 B.培训项目设计 C.培训需
1995-16.在病色交错中,肺病见赤色属于 A.正病正色B.吉中之顺
“那你能将你想的都说出来吗?”心理咨询师使用的技术是( )单选。A、情感反
下列各项关于科研事业单位有关业务或事项会计处理的表述中,正确的是( )。A.开
劳务分包合同中,工程承包人收到劳务分包人递交的结算资料后()天内进行核实。
最新回复
(
0
)
