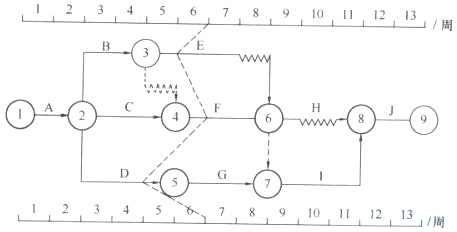

某时标网络计划执行到第6周结束时检查实际进度如前锋线所示,则E工作尚有总时差(

admin2022-08-02  3

问题 某时标网络计划执行到第6周结束时检查实际进度如前锋线所示,则E工作尚有总时差( )周。A.-1B.0C.1D.2

选项 A.-1
B.0
C.1
D.2

答案 B

解析 2022/2021教材P129
实际进度前锋线的应用。由于TFE=LFE-EFE=LSI-EFE=8-7=1,第6周检查该进度计划时E工作拖后一周,因此E工作没有总时差了。
