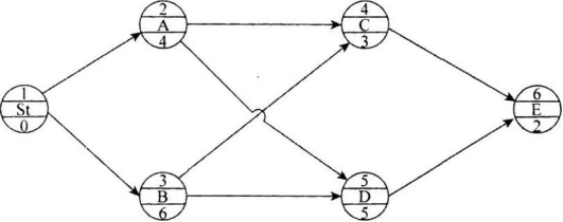

下图为一个单代号网络图,下列表述正确的有()。 A.其计算工期为11 B.工
下图为一个单代号网络图,下列表述正确的有()。 A.其计算工期为11 B.工
admin
2022-08-02
82
问题
下图为一个单代号网络图,下列表述正确的有()。
A.其计算工期为11B.工作B为关键工作C.工作C的最早开始时间为6D.工作D的最早完成时间为11E.A为关键工作
选项
A.其计算工期为11
B.工作B为关键工作
C.工作C的最早开始时间为6
D.工作D的最早完成时间为11
E.A为关键工作
答案
BCD
解析
其关键线路为①—③—⑤—⑥,计算工期为:6+5+2=13,选项A错误;
关键线路只有1条即:①—③—⑤—⑥,工作B为关键工作,选项B正确、选项E错误;
最早开始时间为紧前工作最早完成时间的最大值,工作C的紧前工作有工作A和B,且A和B的最早完成时间分别为4和6,因此工作C的最早开始时间为6,选项C正确;
工作D的最早完成时间=本工作的最早开始时间+持续时间=6+5=11,选项D正确。
转载请注明原文地址:http://tihaiku.com/jzgc/41576.html
本试题收录于:
二建建设工程施工管理题库二级建造师分类
二建建设工程施工管理
二级建造师
相关试题推荐
最能反映医患关系性质的表述是A:陌生人关系 B:信托关系 C:主动—被动关系
根据《临床输血技术规范》有关《临床输血申请单》的规定,表述错误的是A:申请单由经
最能反映医患关系性质的表述是 A.陌生人关系 B.信托关系 C.主动-被动
关于单代号网络计划绘制要求的说法,正确的是()。A.所有逻辑关系均用箭线表
关于工程网络计划中工作最迟完成时间计算的说法,正确的有()。A.等于其所有
某工程网络计划如图所示(时间单位:天),计算工期等于计划工期,下列说法正确的有(
下列关于网络计划关键线路的说法中,正确的是()。A.由关键节点组成的线路
下图为一个单代号网络图,下列表述正确的有()。 A.其计算工期为11 B.工
某工程双代号时标网络计划如下图所示,说法正确的有()。 A.该工程的计
某双代号网络计划如下图所示(单位:天),则工作E的自由时差为()天。 A
随机试题
Monolingualism,thatis,theabilitytouseonlyonelanguage,issuchawi
就餐时,围桌共食是中国人的一种传统。与西方人把鲜花放餐桌中央不同的是,中国人把菜肴放餐桌中央供大家一起享用。这种风俗体现了食物在中华文明史上的重要地位。
LastmonthHansonTransmissionsInternational,amakerofgearboxesforwindt
30岁已婚女性,公司职员,发现明显消瘦2个月,近1个月进食增多,并感觉疲乏,常有
从所给的四个选项中,选择最合适的一个填入问号处,使之呈现一定的规律性
患者,女,40岁。仰卧位时腹部呈蛙状,侧卧位时下侧腹部明显膨出。应首先考虑的是(
根据土地增值税的相关规定,属于土地增值税的征税范围的是()。A.房地产的继承
根据《招标投标法实施条例》,招标人最迟应当在书面合同签订后( )日内向中标人和未
A.MФ B.T细胞 C.B细胞 D.NK细胞 E.嗜碱性粒细胞具有CD
共用题干 6岁,女孩。出生后反复呼吸道感染,平时少活动。查体:无发绀,心前区稍
最新回复
(
0
)
