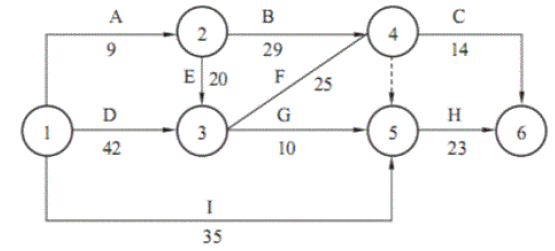

某双代号网络计划如下图所示。由于恶劣天气原因,工作A施工时间延误16天,则会影响
某双代号网络计划如下图所示。由于恶劣天气原因,工作A施工时间延误16天,则会影响
admin
2022-08-02
101
问题
某双代号网络计划如下图所示。由于恶劣天气原因,工作A施工时间延误16天,则会影响工期( )天。
A.0B.3C.5D.9
选项
A.0
B.3
C.5
D.9
答案
B
解析
本题考查的是双代号网络计划。该双代号网络计划关键线路为①→③→④→⑤→⑥,总工期为90天。如果工作A施工时间延误16天,则按工作A持续时间25天(9+16)。重新计算网络图,新的关键线路为①→②→③→④→⑤→⑥,总工期为93天,两者相差3天,即为工作A施工时间延误对工期影响3天,故B正确。
转载请注明原文地址:http://tihaiku.com/jzgc/41025.html
本试题收录于:
二建建设工程施工管理题库二级建造师分类
二建建设工程施工管理
二级建造师
相关试题推荐
关于慢性肾衰伴发心脏扩大的原因,下列哪项是错误的?A.水钠潴留 B.高血压
尿毒症病人高血压最主要的原因是A.肾素增多 B.促红细胞生成素减少 C.水钠
成人泌尿系梗阻常见原因是A.结石、损伤、肿瘤或结核 B.盆腔内疾病 C.先天
小儿泌尿系梗阻常见原因是A.结石、损伤、肿瘤或结核 B.盆腔内疾病 C.先天
壶腹部癌的预后比胰头癌好,其原因是A.肿瘤的恶性程度低 B.肿瘤居于十二指肠腔
门静脉髙压症的主要原因是A.门静脉主干先天性畸形 B.肝静脉血栓形成、狭窄
B型胃炎主要是由下列哪种原因引起?A.幽门螺杆菌感染 B.胆汁反流 C.消炎
导致急性心肌梗死患者早期(24小时内)死亡的主要原因为A.心力衰竭 B.心源性
张力性气胸行闭式引流术,拔管最合适的时间是漏气停止A.可立即拔管 B.24小时
肺心病较长时间使用激素或过量补碱后最易出现的酸碱失衡是A.呼酸+代酸+代碱 B
随机试题
(1)Moderntheatreaudiencesarelessabletounderstandclassicalplaysthan
[A]disabled[I]suffering[B]significantly[J]unhappy[C]related[K]life
接入层交换机的功能不包括:( )。A.支持组播,可以满足多媒体和视频流的要求
Thechangeinthatvillagewasmiraculou
4个月婴儿,来儿保门诊检查,下列哪项情况可认为发育异常A.头尚不能抬起 B.前
比德,是指将自然物的某些特征比附于人们的某种道德情操,使自然物的自然属性人格化,
下列资产中,无法使用市场价值法确定价值的是()。A.股票 B.外汇
甲产品需经过3个步骤才能完成生产加工,该企业按照平行结转分步法计算产品成本,各生
某建设项目开标后,评标委员会发现某投标人的工程量清单中,总价金额和单价与工程量乘
25岁,男性,春季,主诉寒战,高热,剧烈头痛1天,呕吐3次,查体:神志清楚,体温
最新回复
(
0
)
