首页
登录
建筑工程
某管道安装工程,按下图所示的进度计划网络图组织施工。计划工期170天,在第75天
某管道安装工程,按下图所示的进度计划网络图组织施工。计划工期170天,在第75天
免费题库
2022-08-02
96
问题

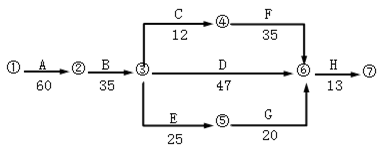

某管道安装工程,按下图所示的进度计划网络图组织施工。计划工期170天,在第75天进行的进度检查时发现,工作A已全部完成,工作B刚刚开始。
【问题】 1.为使本管道安装工程仍按原计划工期完成,应如何调整原计划? 2.调整后,所需投入的赶工费用是多少? 3.重新绘制调整后的进度计划网络图,并列出关键线路。
选项
答案
解析

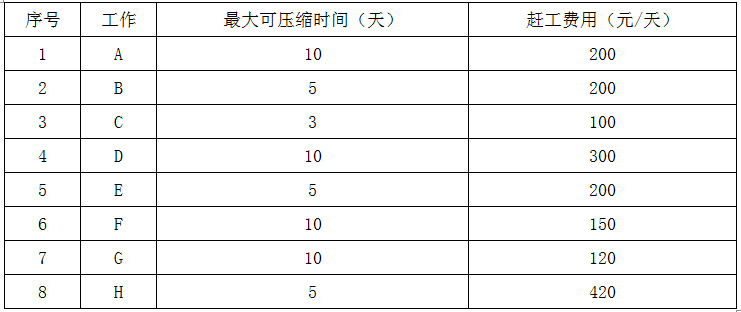

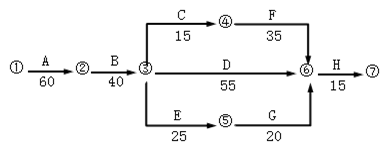

1.目前总工期拖后15天,此时的关键线路: B→D→H 其中工作B赶工费率最低,故先对工作B持续时间进行压缩,工作B压缩5天,因此增加费为: 5×200=1000(元) 总工期为:185-5=180(天)(关键线路未变) 剩余关键工作中,工作D赶工费率最低,故应对工作D持续时间进行压缩,工作D压缩的同时,应考虑与之平行的各线路,防止关键线路转移。 故工作D只能压缩5天,因此增加费用为: 5×300=1500(元) 总工期为:180-5=175(天) 关键线路:B→D→H和B→C→F→H两条。 剩余关键工作中,有三种压缩方式: 1)同时压缩工作C、工作D; 2)同时压缩工作F、工作D; 3)压缩工作H。 同时压缩工作C和工作D的赶工费率最低,故应对工作C和工作D同时进行压缩。 工作C最大可压缩天数为3天,故本次调整只能压缩3天,因此增加费用为: 3×100+3×300=1200(元) 总工期为:175-3=172(天) 关键线路:B→D→H和B→C→F→H两条。 剩下两天的压缩方式中: 1)同时压缩工作F、工作D; 2)压缩工作H。 压缩工作H赶工费率最低,故应对工作H进行压缩。工作H压缩2天,因此增加费用为: 2×420=840(元) 总工期为:172-2=170(天) 2.所需投入的赶工费为: 1000+1500+1200+840=4540(元) 3.调整后的进度计划网络图如下: 其关键线路为:A→B→D→H和A→B→C→F→H。
转载请注明原文地址:http://tihaiku.com/jzgc/347950.html
本试题收录于:
现代咨询方法与实务题库投资咨询工程师分类
现代咨询方法与实务
投资咨询工程师
相关试题推荐
会计职业道德建设的组织与实施应依靠()。A、财政部门的组织与推动 B、会计行业
决算是对年度预算收支执行结果的会计报告,它包括()。A、决算报表 B、执行计划
我国《预算法》的内容包括()。A、预算的组成及组织方法 B、各级政府及政府各部
税法中规定的纳税人最基本的形式主要有()。A、自然人 B、法人 C、其他组织
会计制度由()来保障实施。A、财政部门 B、会计行业组织 C、国家执法机关
会计行业组织对会计人员遵守职业道德规范情况进行检查,并根据检查结果进行表彰或惩戒
下列各项中,属于注册会计师行业自律组织的是()。A、财政部会计司 B、中国总会
各级人民代表大会和县级以上人大常委会有权就预算、决算中的重大事项或者特定问题组织
行政处分的对象是()。A、法人 B、公民 C、国家工作人员 D、其他组织
根据《会计档案管理办法》的规定,下列各项中,不属于会计档案的是()。A、信贷计划
随机试题
TopUKUniversitiesWarnofDamagefromBudgetCutsTheheadso
设信道带宽为4200HZ,采用PCM编码,采样周期为125μs,每个样本量化为2
酸碱滴定法使用的指示剂是()。A:酚酞 B:淀粉 C:荧光黄 D:邻二氮
有机磷酸酯类中毒出现M样作用的原因是()A.胆碱能神经递质释放增加 B.胆
下列可用于治疗风湿痹痛,风湿疹痒,疥癣的药物是()。A.羌活B.香薷C.藁本D
应聘申请表的设计依据不包括()。A.岗位要求 B.应聘人员的层次
个人生命周期( )阶段的理财任务主要是妥善管理好积累的财富,积极调整投资组合,
张某与李某因邻里纠纷发生冲突和打斗,造成李某软组织损伤,但并不严重。甲市乙县丙乡
下列HDPE渗沥液收集花管施工控制要点中,正确的有()。A.HDPE管的直径:
合理布置炮孔是提高爆破效率的关键所在,布置时应遵循的原则有()。A.炮孔方
最新回复
(
0
)
