某工程包括三个结构形式与建造规模完全一样的单体建筑,施工过程共由五个施工过程组成
某工程包括三个结构形式与建造规模完全一样的单体建筑,施工过程共由五个施工过程组成
题库
2022-08-02
67
问题

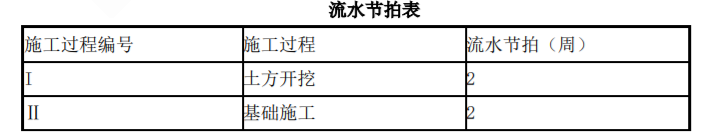

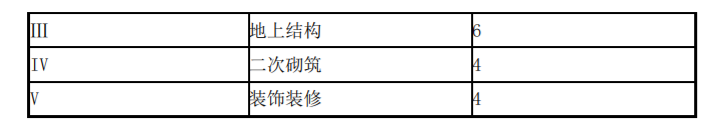

某工程包括三个结构形式与建造规模完全一样的单体建筑,施工过程共由五个施工过程组成,分别为:土方开挖、基础施工、地上结构、二次砌筑、装饰装修。根据施工工艺要求,地上结构施工完毕后,需等待 2 周后才能进行二次砌筑。该工程采用五个专业工作队组织施工,各施工过程的流水节拍见表

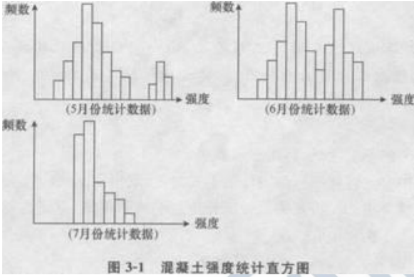

基础施工 5、6、7 三个月混凝土试块抗压强度统计数据的直方图如图 3—1 所示。
【问题】(1)本题目组织的属于何种形式的流水施工,流水施工的组织形式还有哪些?(2)绘制其流水施工进度计划横道图(每两周为一个单位),计算总工期。(3)如果要求加合理快工期,应组织何种流水?应需要增加那些专业施工队伍?工期是多少?(4)针对基础施工,指出 5、6、7 三个月的直方图分别属于哪种类型,并分别说明其形成原因。
选项
答案
解析

问题 1:事件二的流水施工类型及其他流水施工组织形式:1)属于无节奏流水施工。2)等节奏流水施工、异节奏流水施工。问题 2:根据上表中数据,采用“累加数列错位相减取大差法(简称‘大差法’)”计算流水步距:①各施工过程流水节拍的累加数列:施工过程工:246施工过程Ⅱ:246施工过程Ⅲ:61218施工过程Ⅳ:4812施工过程 V:4812②错位相减,取最大值得流水步距:

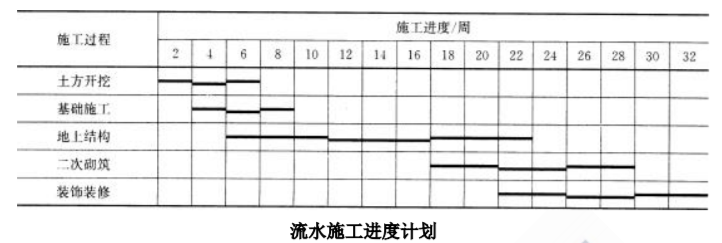

④五个专业队完成施工的流水施工进度计划如图所示。
问题3:1)应组织加快的成倍流水施工。2)需增加:地上结构队:2个;二次砌筑队:1个;装饰装修队:1个;【需要施工队伍计算:取K=2周土方开挖队:1个;基础施工队:1个;地上结构队:3个;二次砌筑队:2个;装饰装修队:2个】3)工期:(3+9-1)*2+2=24周问题4:(1)5 月份的直方图属于孤岛型。形成原因:由于原材料发生变化,或者他人顶班作业造成的。(2)6 月份的直方图属于双峰型。形成原因:由于用两种不同方法或两台设备或两组工人进行生产,然后把两方面数据混在一起整理产生的。(3)7 月份的直方图属于绝壁型。形成原因:由于数据收集不正常,可能有意识地去掉下限以下的数据,或是在检测过程中存在某种人为因素造成的。
转载请注明原文地址:http://tihaiku.com/jzgc/324399.html
本试题收录于:
土木建筑监理案例分析题库监理工程师分类
土木建筑监理案例分析
监理工程师
相关试题推荐
进行设备现场监造与检验工作时,咨询工程师应( )。A.在设备制造开始前组织召开协
根据《标准施工招标文件》,关于缺陷责任期的说法,正确的是( )。A.缺陷责任期应
施工中由( )引起的暂停施工,承包人有权要求延长工期、费用、利润。 A.发
根据《标准施工招标文件》,承包人可以同时索赔工期和费用的情形有( )。 A.
施工过程中,工程师下令暂停部分工程,而暂停的起因并非承包商违约或其他意外风险,承
承包人不可以向发包人提出费用索赔的情况是( )。 A.因工程师指令的错误发生
根据《标准施工招标文件》,在合同履行中可以确认为变更的有( )。 A.改变
根据《标准施工招标文件》,施工合同履行过程中发生过程变更时,由( )向承包人发出
承包人未通知监理人到场检查,私自将工程隐蔽部位覆盖的,监理人有权指示承包人钻孔探
由监理人委派常驻施工现场对合同履行实施管理的全权负责人是( )。 A.监理工
随机试题
InaBertelsmannFoundationstudyonsocialjusticereleasedthisfall,the
A—onaday-to-daybasisJ—intelligenthotelsB—totalroomrevenueK—highseason
Femaleapplicantstopostdoctoralpositionsingeoscienceswerenearlyhalf
Completethesummarybelow.WriteNOMORETHANTHREEWORDSforeachanswer.Majo
使用适时制采购政策的公司一般会()。A.减少与其交易的供应商的数量 B.同
班主任对学生进行操行评定时应慎用的评定等级是()A.优 B.良 C.中
下列各项中,属于所有者权益特征的有()。A.除非发生减资、清算或分派现金股利,
从所给的四个选项中,选择最合适的一个填入问号处,使之呈现一定的规律性:
在市场法估价中,当有较多的交易实例符合可比实例要求时,应选取其中与估价对象最相似
(2021年真题)在路线纵向长度和挖深均较大的土质路堑开挖时,应采用的开挖方法为
最新回复
(
0
)
