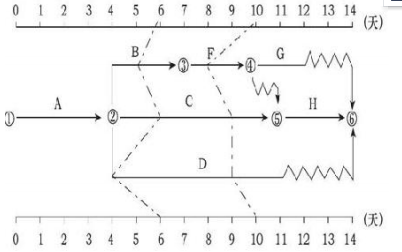

某分部工程双代号时标网络计划执行到第6天和第10天结束时,检查其实际进度如下图前锋线所示,检查结果表明( )。
A.第6天结束检查时,工作B的实际进度不影响总工期B.第6天结束检查时,工作D的总时差尚有2天C.第10天结束检查时,工作F的实际进度会影响总工期D.第10天结束检查时,工作C的实际进度影响总工期1天E.在第6天到第10天内,工作D的实际进度加快1天
选项
A.第6天结束检查时,工作B的实际进度不影响总工期
B.第6天结束检查时,工作D的总时差尚有2天
C.第10天结束检查时,工作F的实际进度会影响总工期
D.第10天结束检查时,工作C的实际进度影响总工期1天
E.在第6天到第10天内,工作D的实际进度加快1天
答案
ACDE
解析
本题考查的是前锋线比较法。选项B错误,第6天结束检查时,工作D的总时差尚有1天。
转载请注明原文地址:http://tihaiku.com/jzgc/317691.html
本试题收录于:
土木建筑目标控制题库监理工程师分类
土木建筑目标控制
监理工程师
相关试题推荐
十四五规划提出,推进新型基础设施、新型城镇化、交通水利等重大工程建设,支持有利于
十四五规划提出,加快建设交通强国,完善综合运输大通道、综合交通枢纽和物流网络,加
建设工程合同包括( )合同。A.工程勘察 B.工程设计 C.工程技术 D.
建设项目施工招投标办法,对于应当招标的工程建设项目,经批准可以不采用招标发包的情
应当公开招标的建设工程项目出现下列情形时,经批准可以进行邀请招标的是( )。A.
依法批准开工报告的建设工程,建设单位应当自开工报告批准之日起( )内,将保证安全
下列有关建设工程合同管理的说法中,错误的是( )。A.建设工程合同应当采用书面形
用不变价格衡量的GDP是( )。A.实际GDP B.潜在GDP C.名义GD
宏观经济政策的目标是使实际均衡产出()充分就业条件下的潜在产出水平。A.大于
在实际核算中,国内生产总值有三种计算方法,不包括()。A.生产法 B.收入法
随机试题
PassageThree[br]Whatisthefunctionofthefirstparagraph?Bringintofocus
Tohelp,ornottohelp?ThathasbecomeadilemmainmodernChina.According
三大经济圈中,2010年三产业增长速度均超过全国平均水平的有几个?()
25岁,患室间隔缺损,左向右分流,用彩色多普勒技术检查分流血流,对仪器的调节,下
需要用高渗低琼脂培养基进行培养的是()A.L型细菌 B.真菌 C.螺旋菌
下列具有利尿作用的药物是A、葶苈子 B、莱菔子 C、决明子 D、白芥子
D给定图形拼合后所形成的图形为:
解剖式印模是在承托义齿的软硬组织处于A.静止状态下取得的印模,为有压力印模,用稠
关于项目决策分析与评价方法的说法,错误的有( )。A.定量分析与定性分析相结合,
某工程合同价为500万元,合同价的60%为可调部分。可调部分中,人工费占35%,
最新回复
(
0
)
